Информация на 13.05.2025
Группа жилых домов в границах ул. Карвата – ул. Геологическая – ул. Высокая – ул. Связистов». 2 очередь строительства.

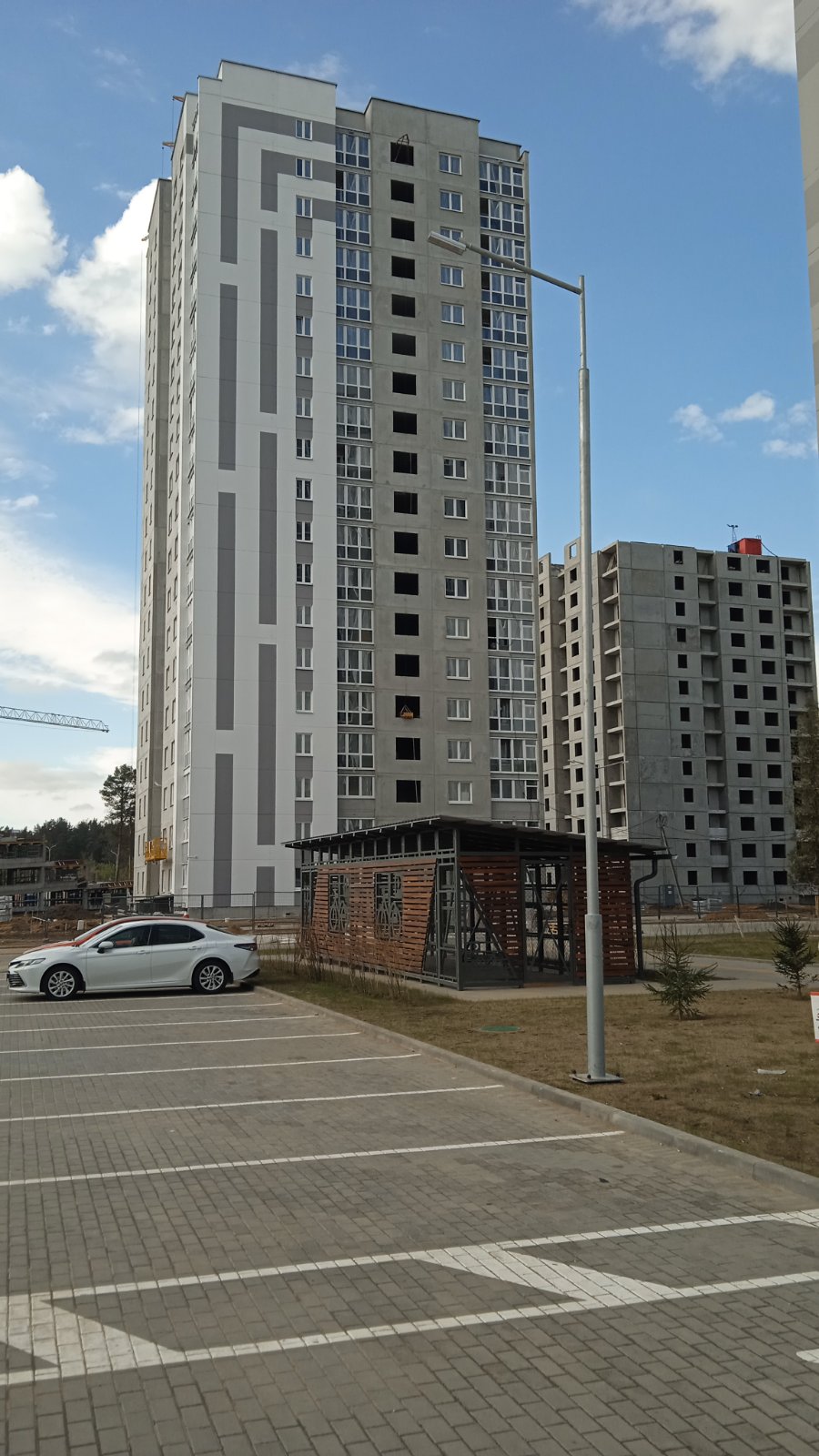

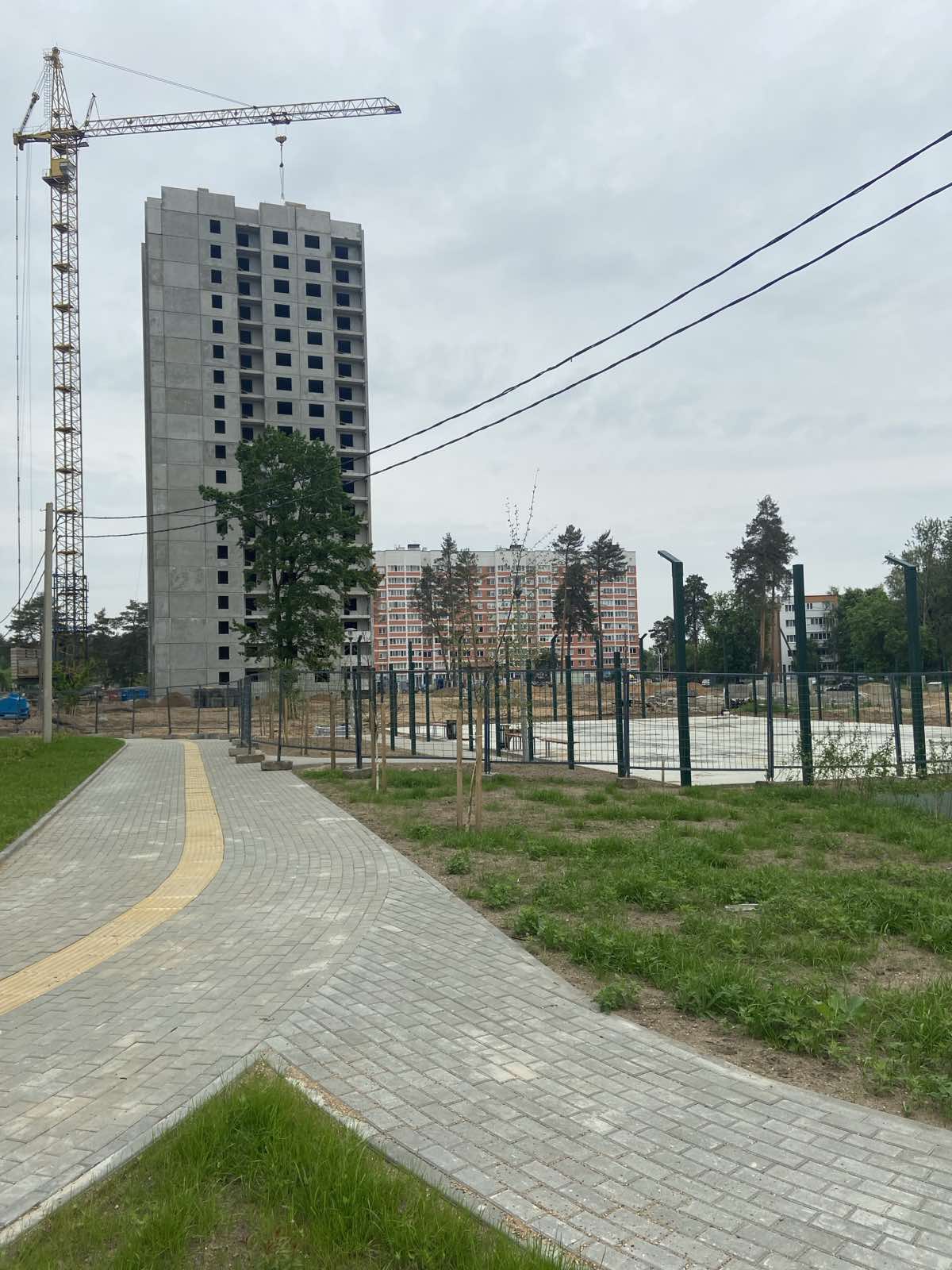

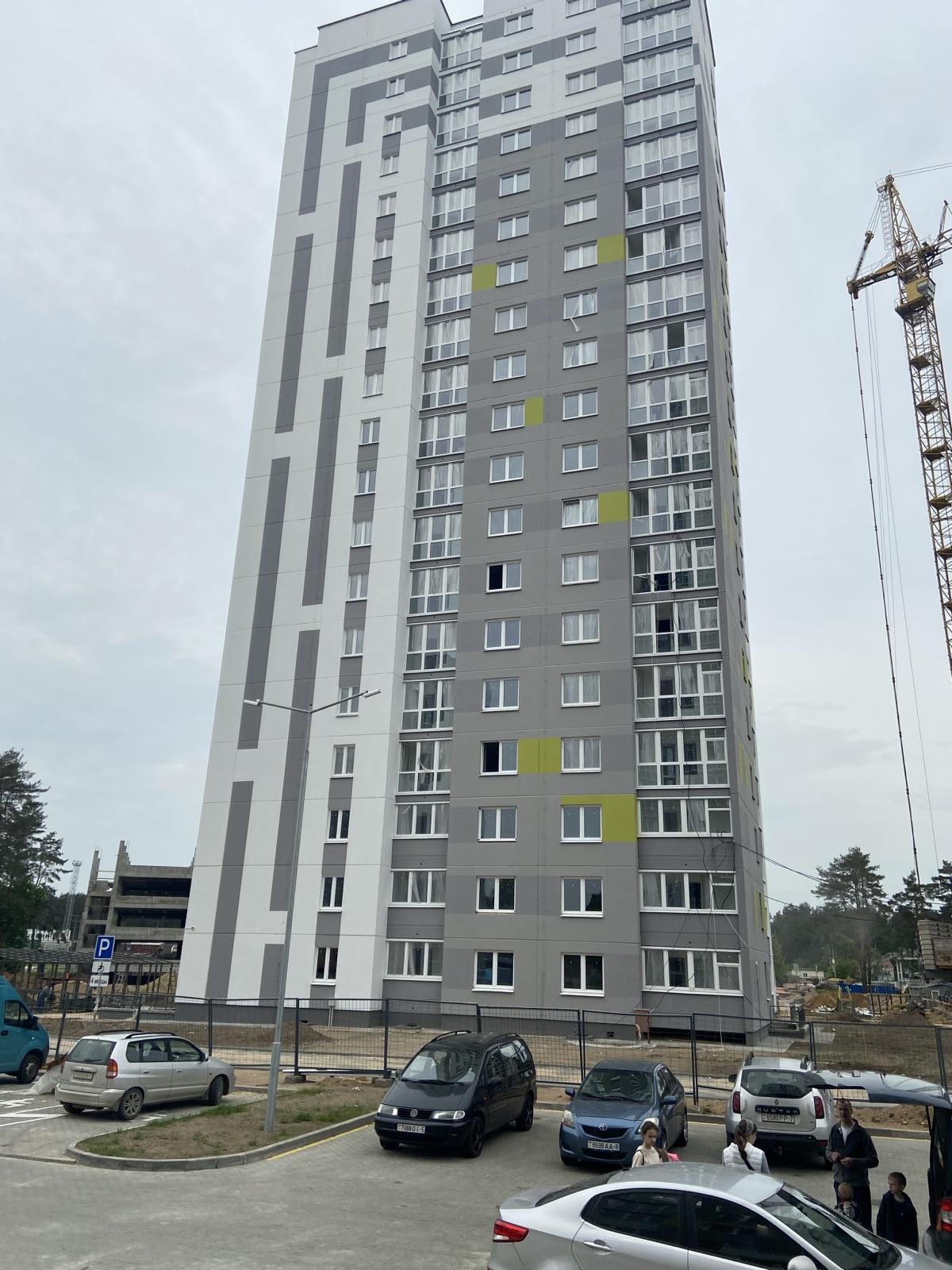

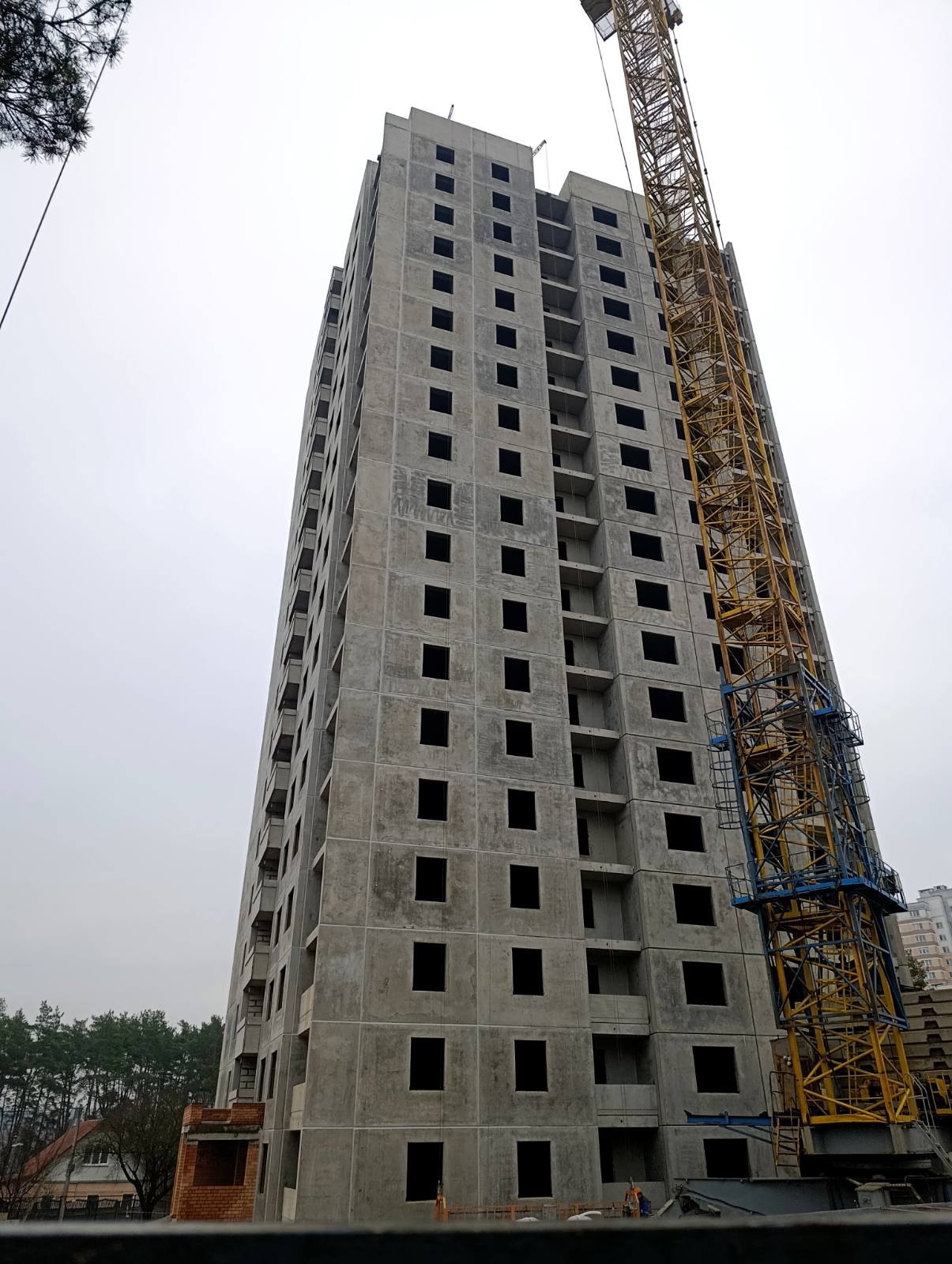

Жилой дом № 4 по генплану

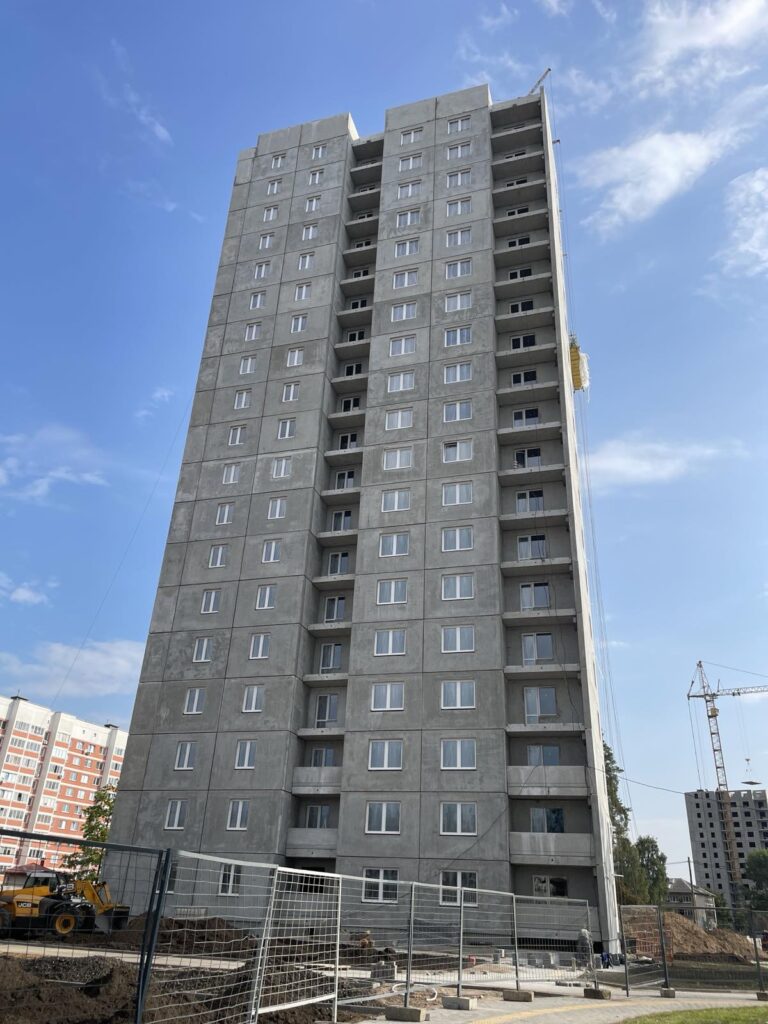

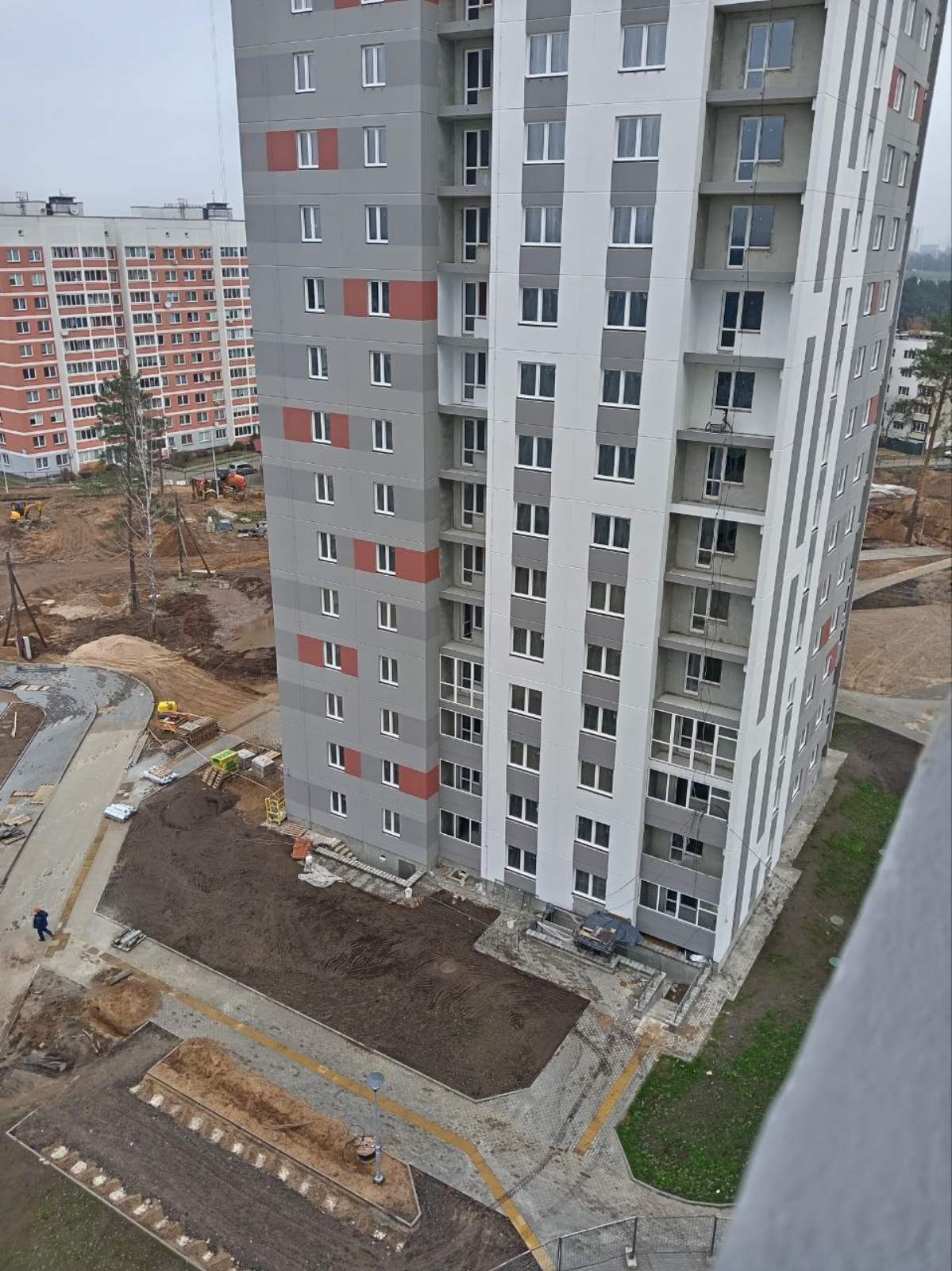

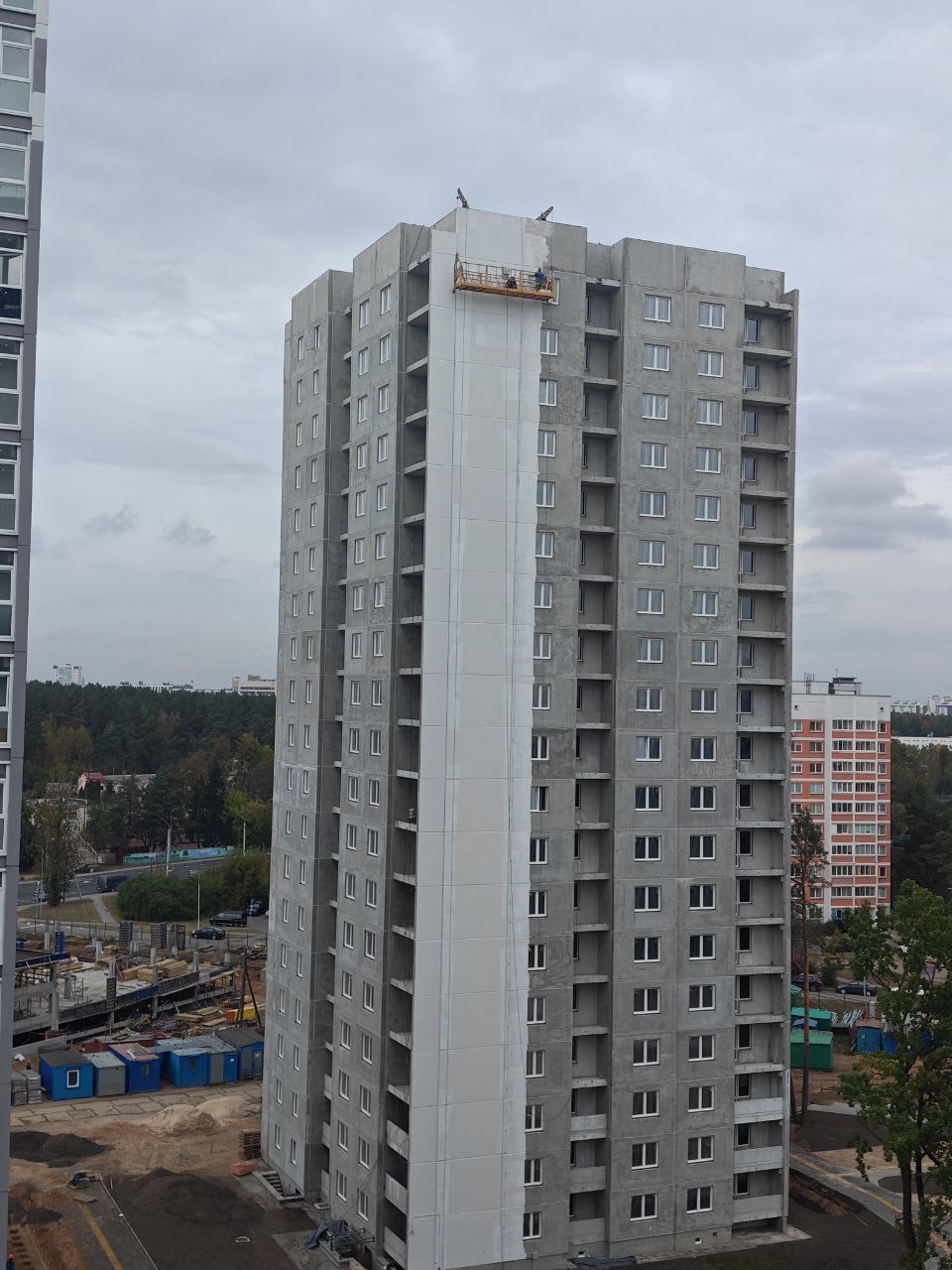

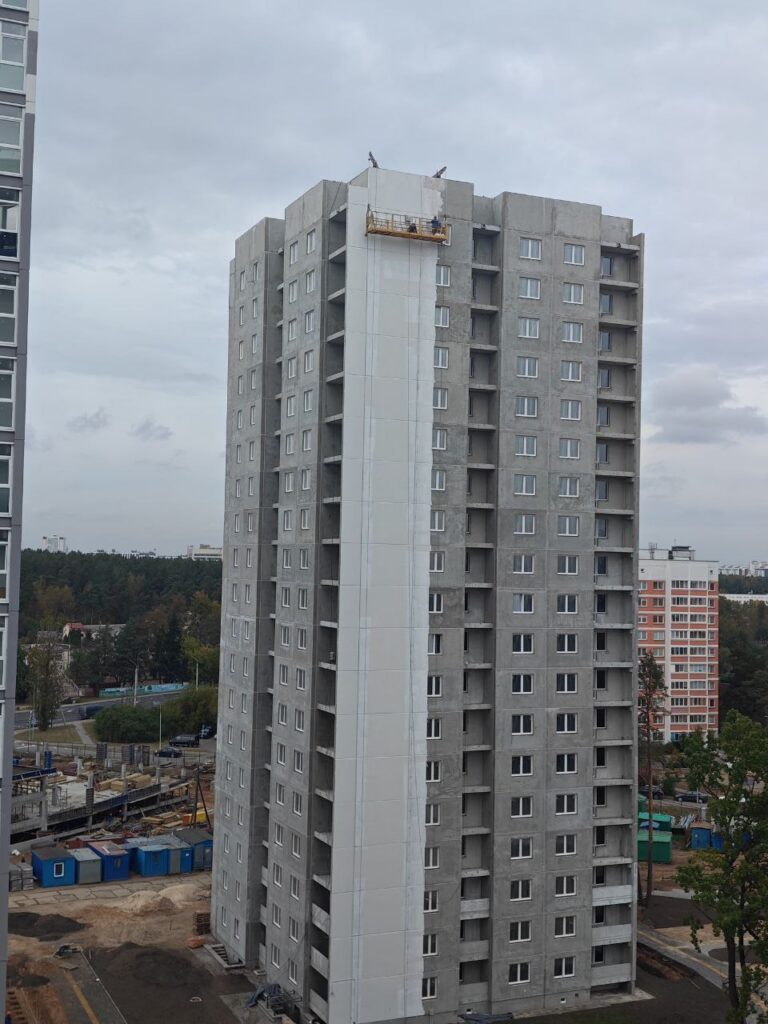

Объем выполненных строительно-монтажных работ составляет 71%
В настоящее время смонтированы 19 этажей жилого дома и технический этаж, выполнены работы по устройству кровли, монтажу окон. Ведутся внутренние штукатурные и облицовочные в местах общего пользования, малярные работы, выполняется устройство зашивок. Ведутся малярные фасадные работы.
Планируемый ввод объекта в эксплуатацию – 2 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 2 – (017) 299-25-63.
отдел долевого строительства – (017) 360-40-27.

Группа жилых домов в границах ул. Карвата – ул. Геологическая – ул. Высокая – ул. Связистов». 2 очередь строительства.

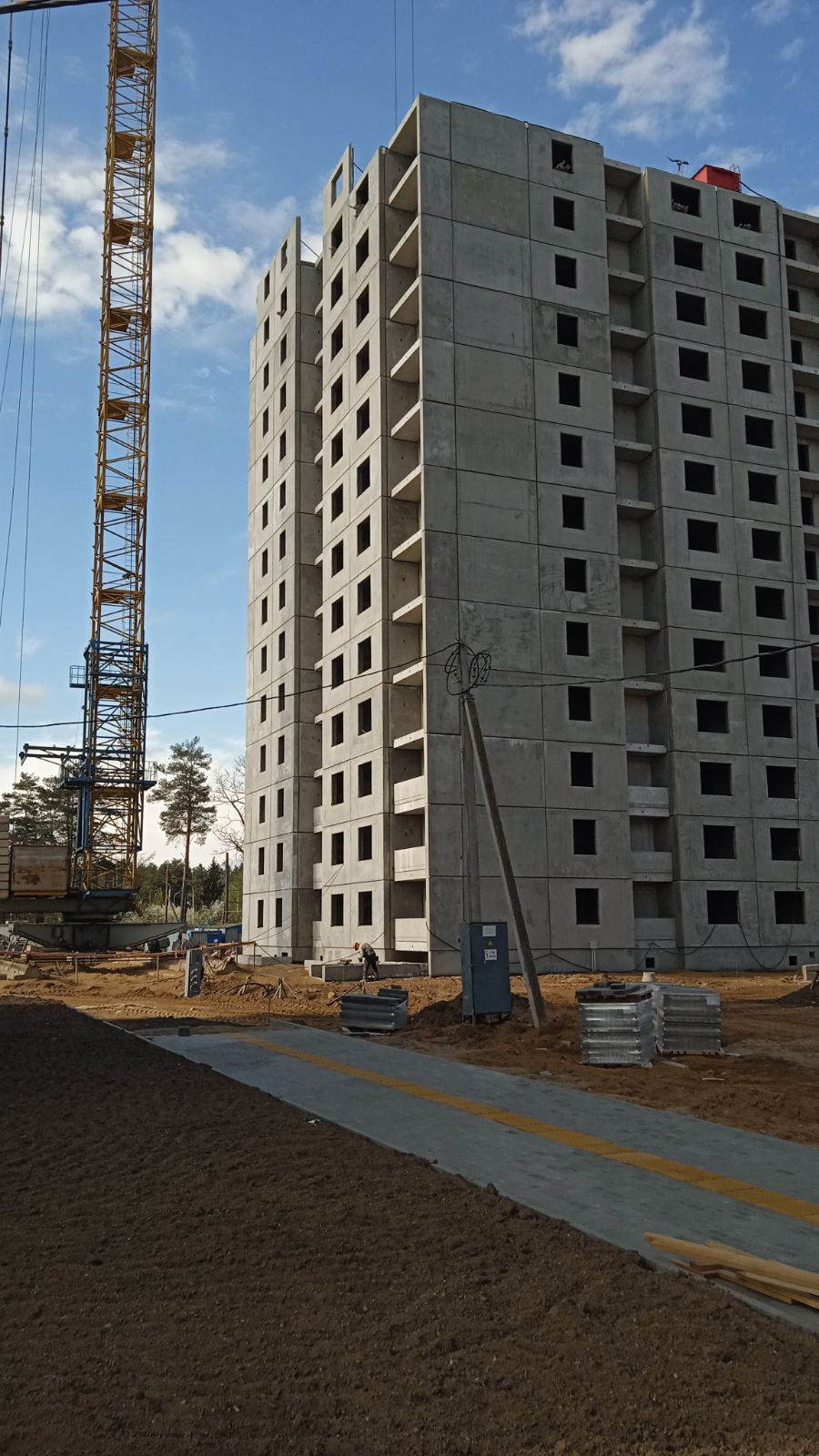

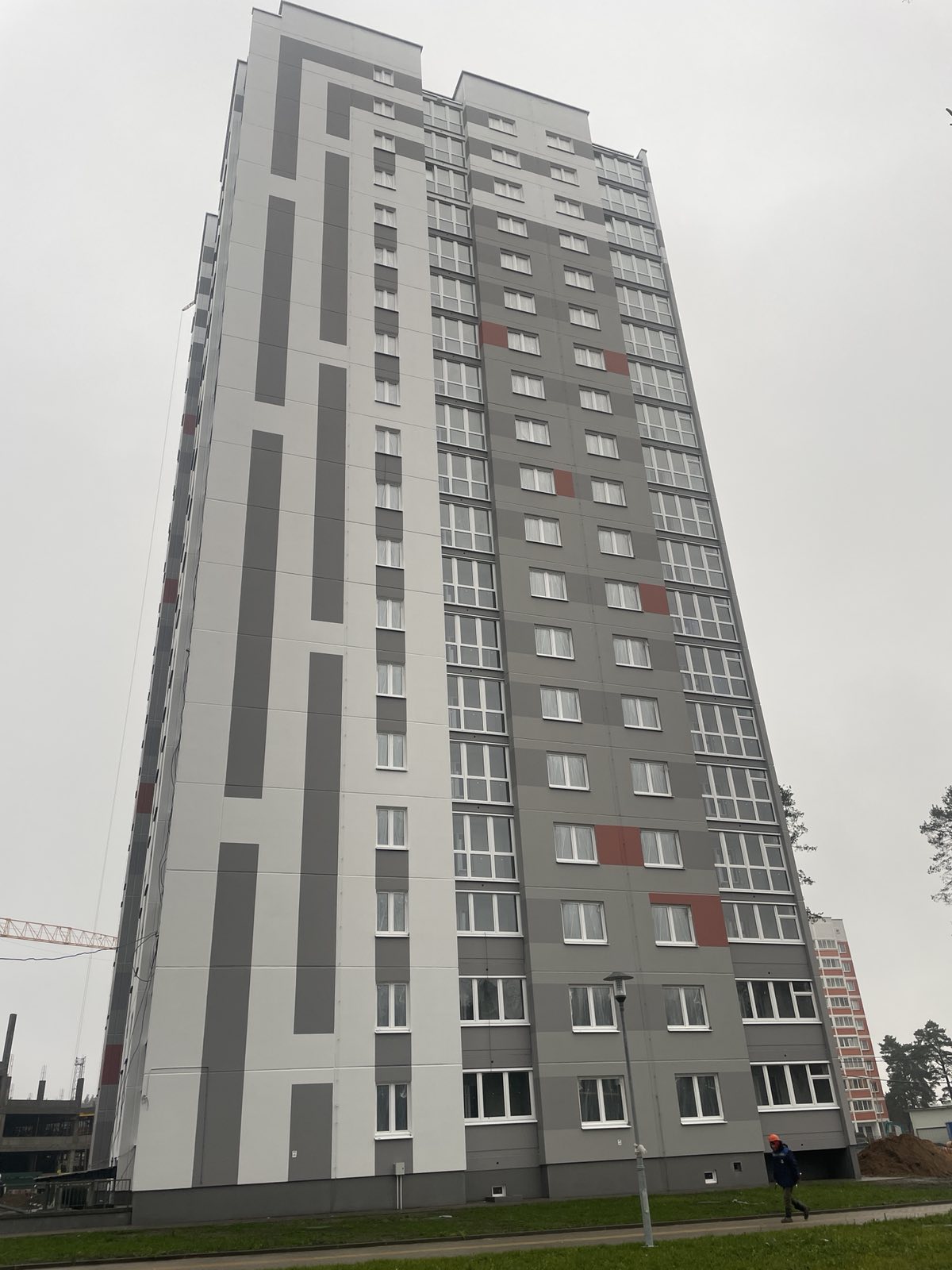

Жилой дом № 5 по генплану

Объем выполненных строительно-монтажных работ составляет 30%

В настоящее время ведутся работы по монтажу панелей жилого дома.
Планируемый ввод объекта в эксплуатацию – 4 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 2 – (017) 299-25-63.
отдел долевого строительства – (017) 360-40-27.

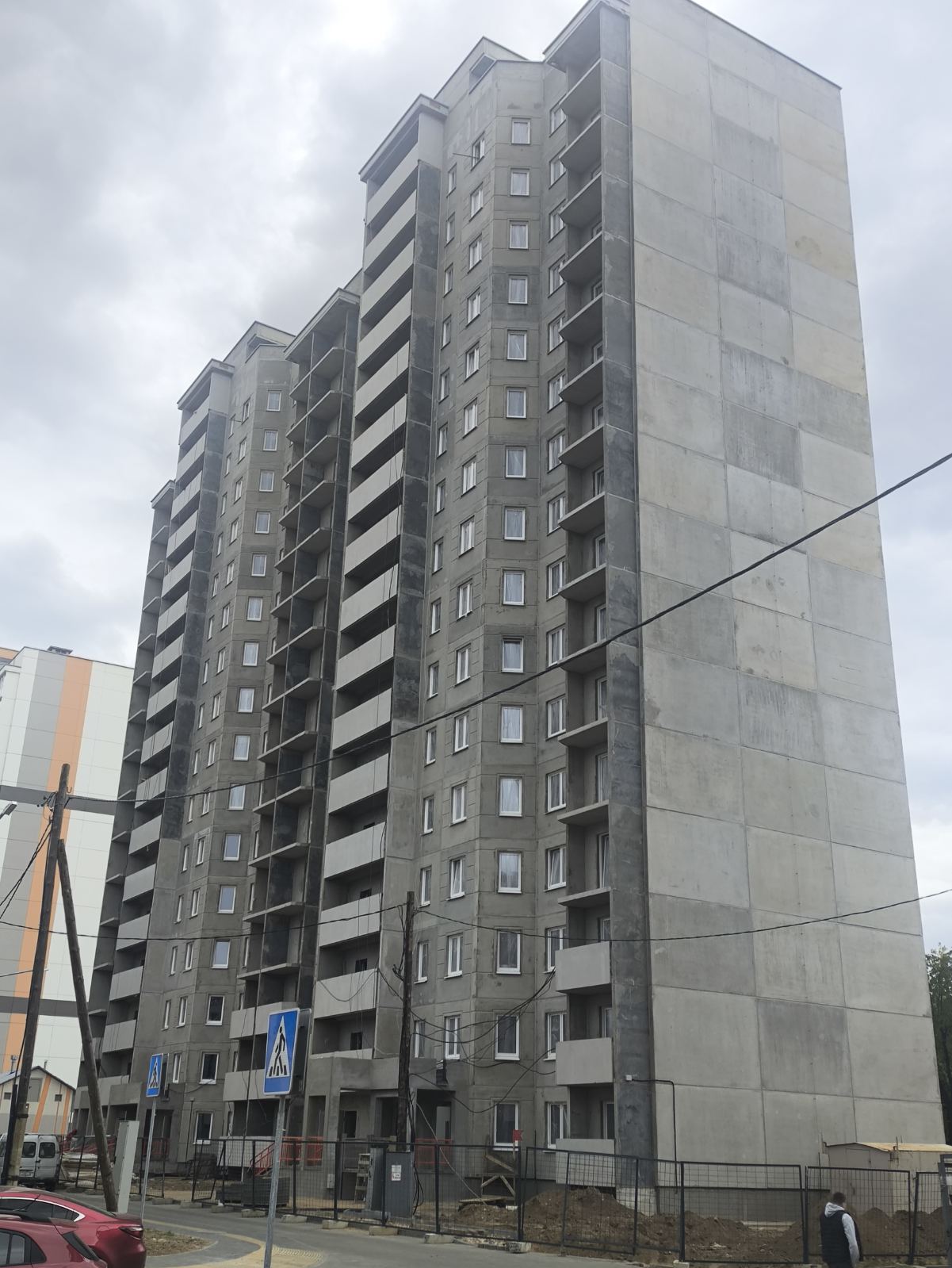

Группа многоквартирных жилых домов в границах ул. Клецкая, ул. Копыльская, ул.Уборевича. 1-я очередь.

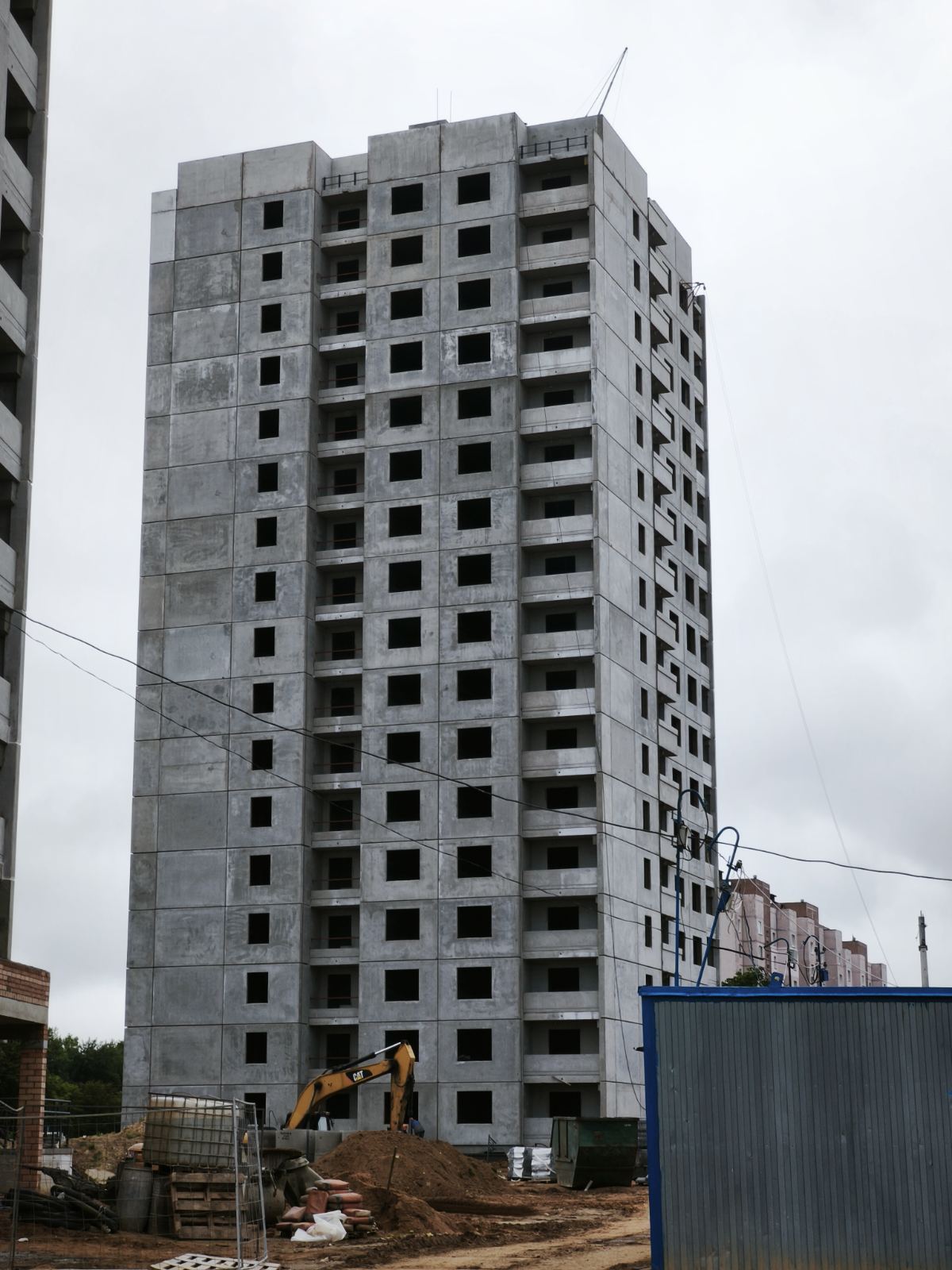

Жилой дом № 1 по генплану

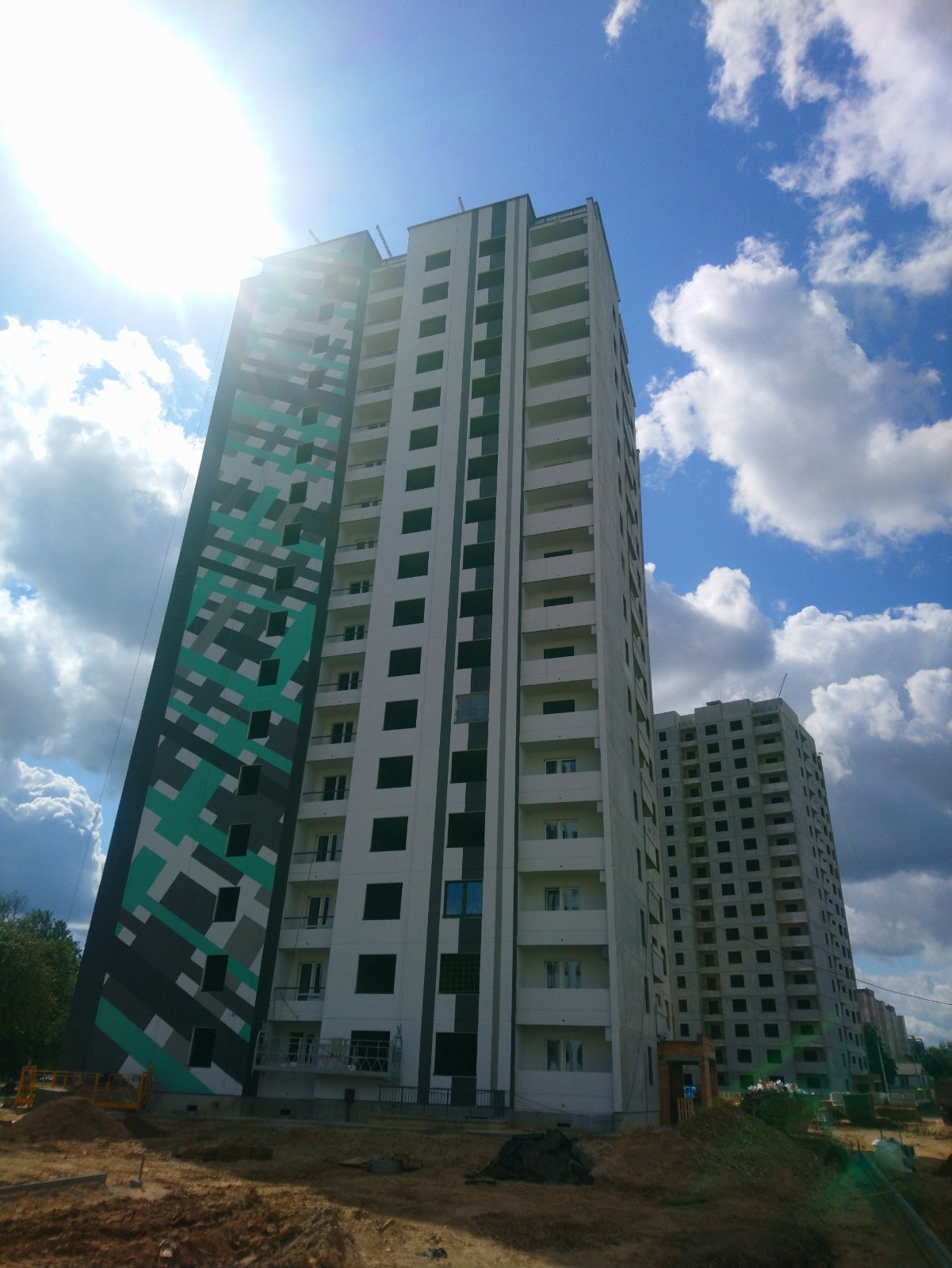

Объем выполненных строительно-монтажных работ составляет 59%
Смонтирована коробка жилого дома, ведутся кровельные работы. Начата работа по установке оконных блоков.
Планируемый ввод объекта в эксплуатацию – 3 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 1 – (017) 299-25-71, 299-25-73.
отдел долевого строительства – (017) 360-40-27.

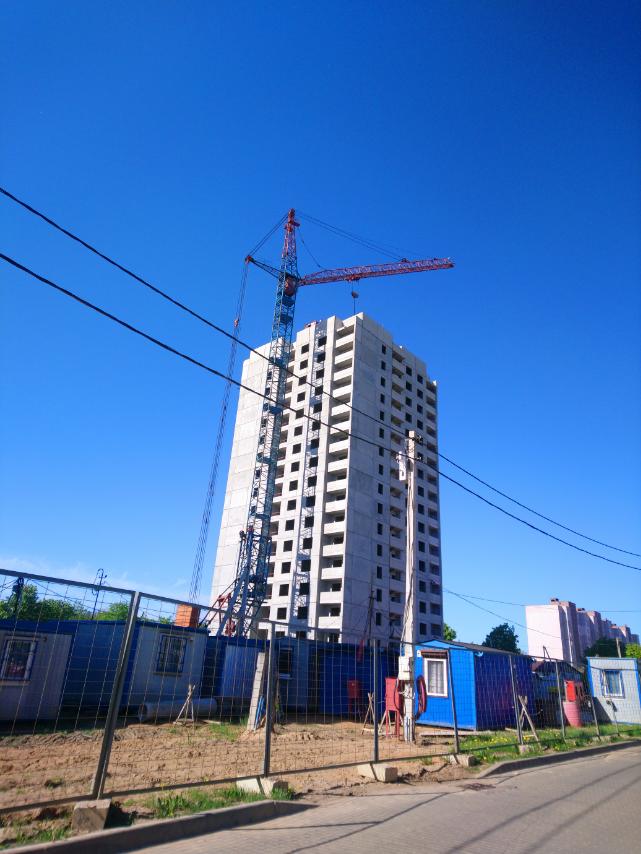

Группа многоквартирных жилых домов в границах ул. Клецкая, ул. Копыльская, ул.Уборевича. 2-я очередь.

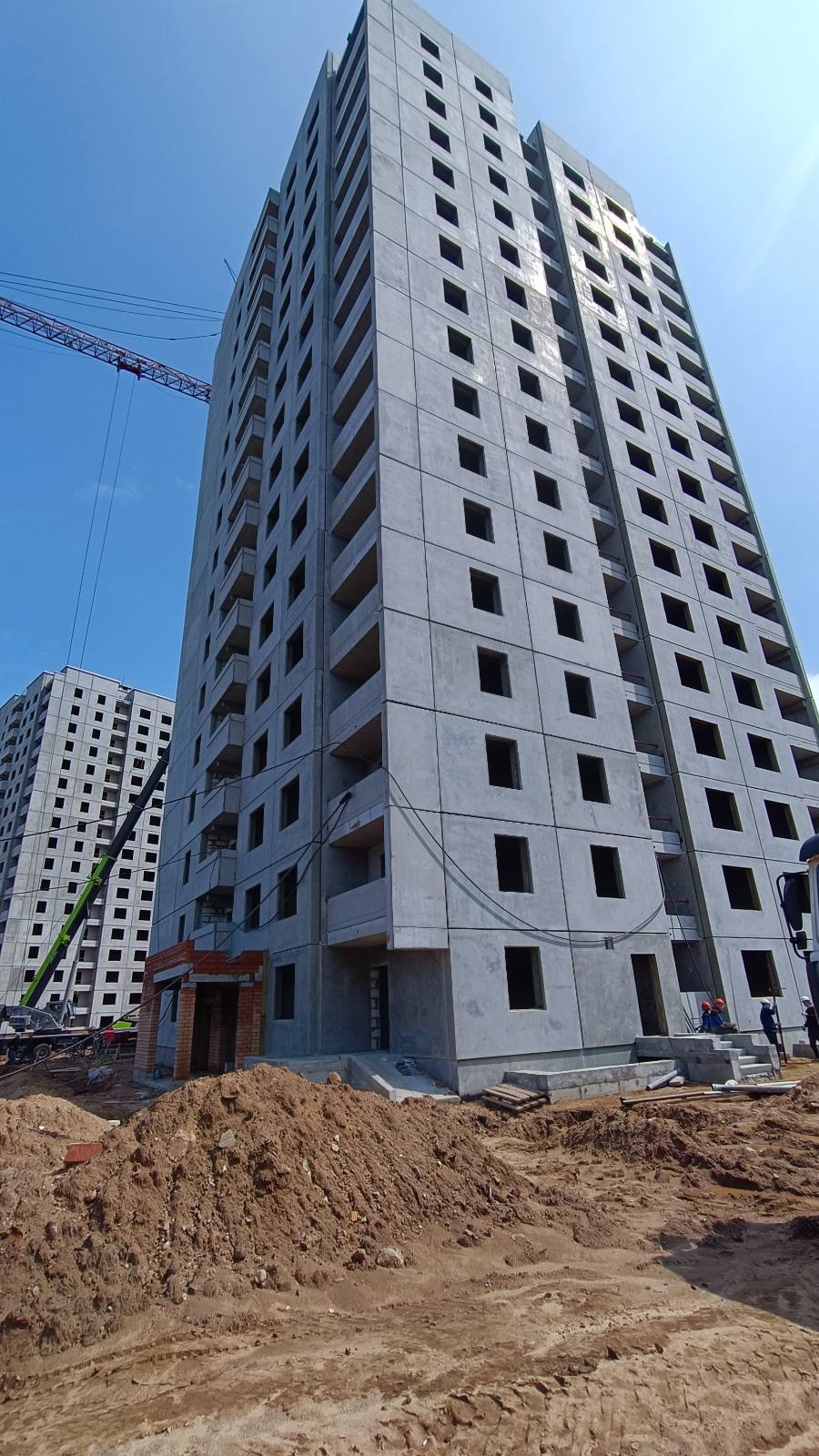

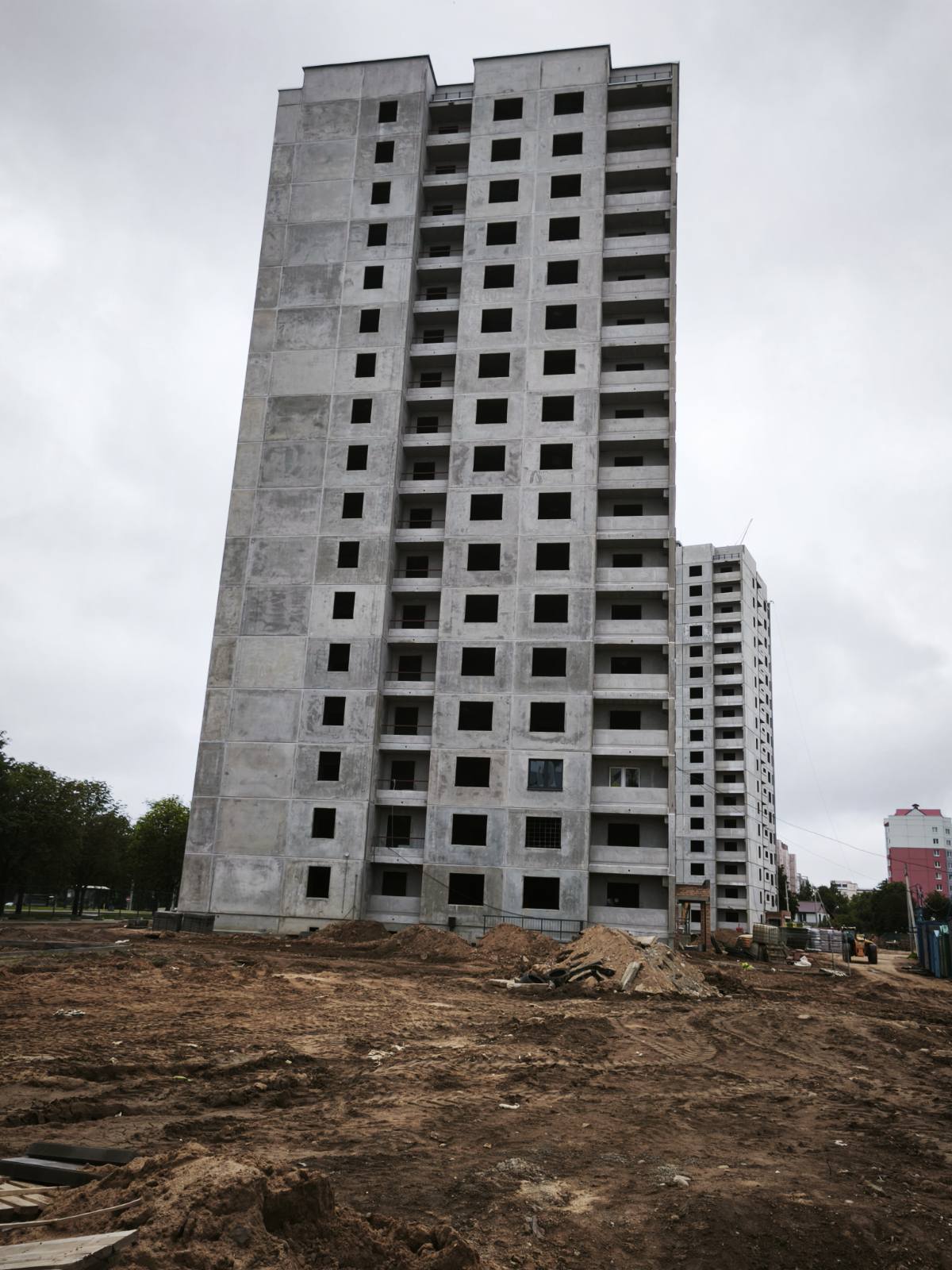

Жилой дом № 2 по генплану

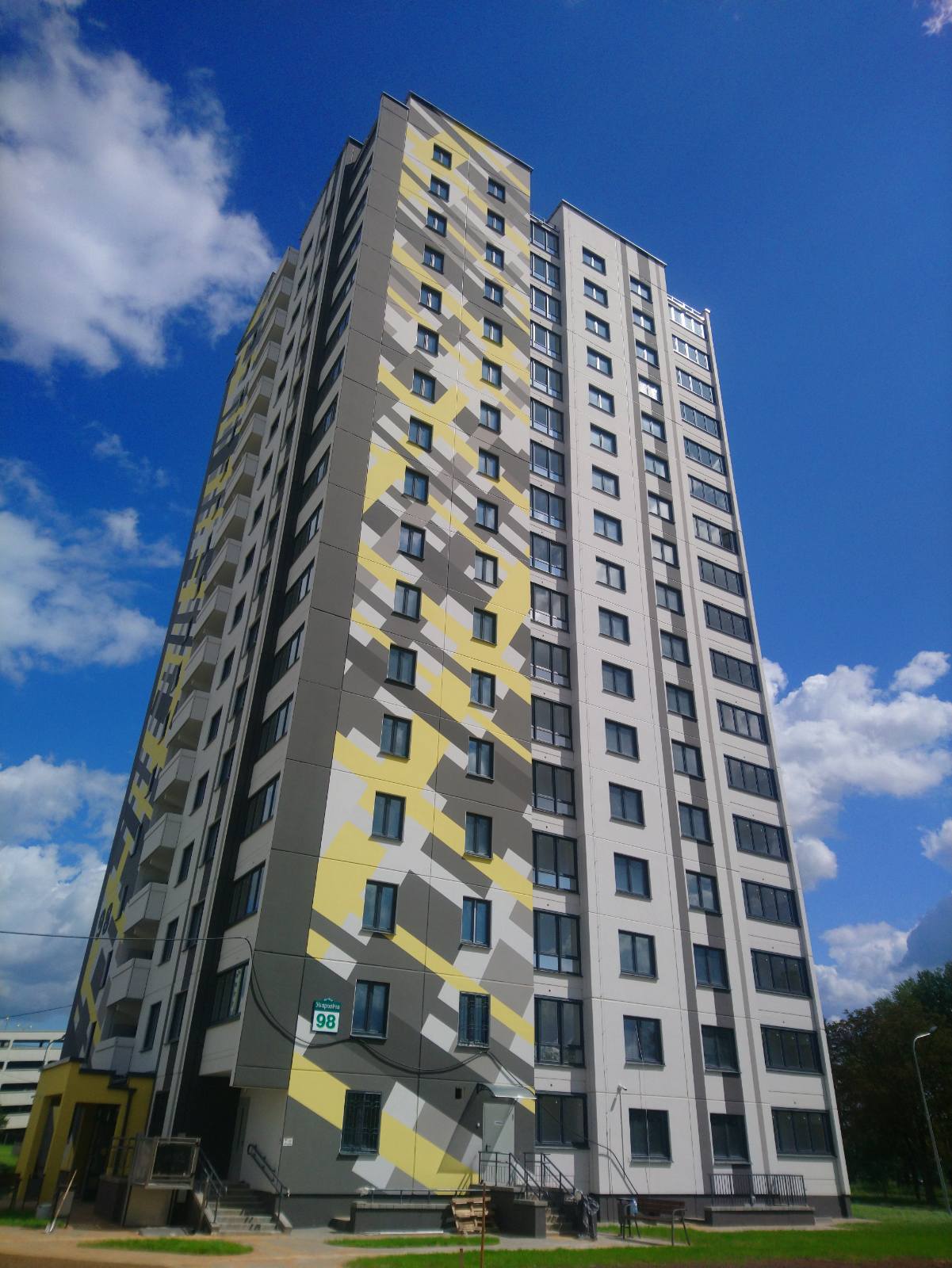

Объем выполненных строительно-монтажных работ составляет 43%
Смонтирована коробка жилого дома, ведутся кровельные работы. Начата работа по установке оконных блоков, выполняется гидроизоляция фундаментной части и цоколя здания.
Планируемый ввод объекта в эксплуатацию – 3 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 1 – (017) 299-25-71, 299-25-73.
отдел долевого строительства – (017) 360-40-25.

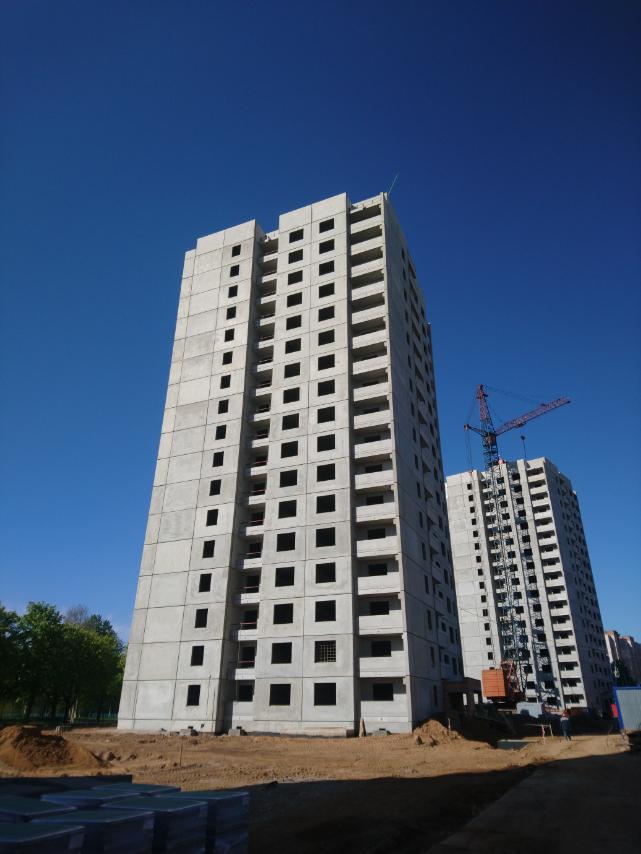

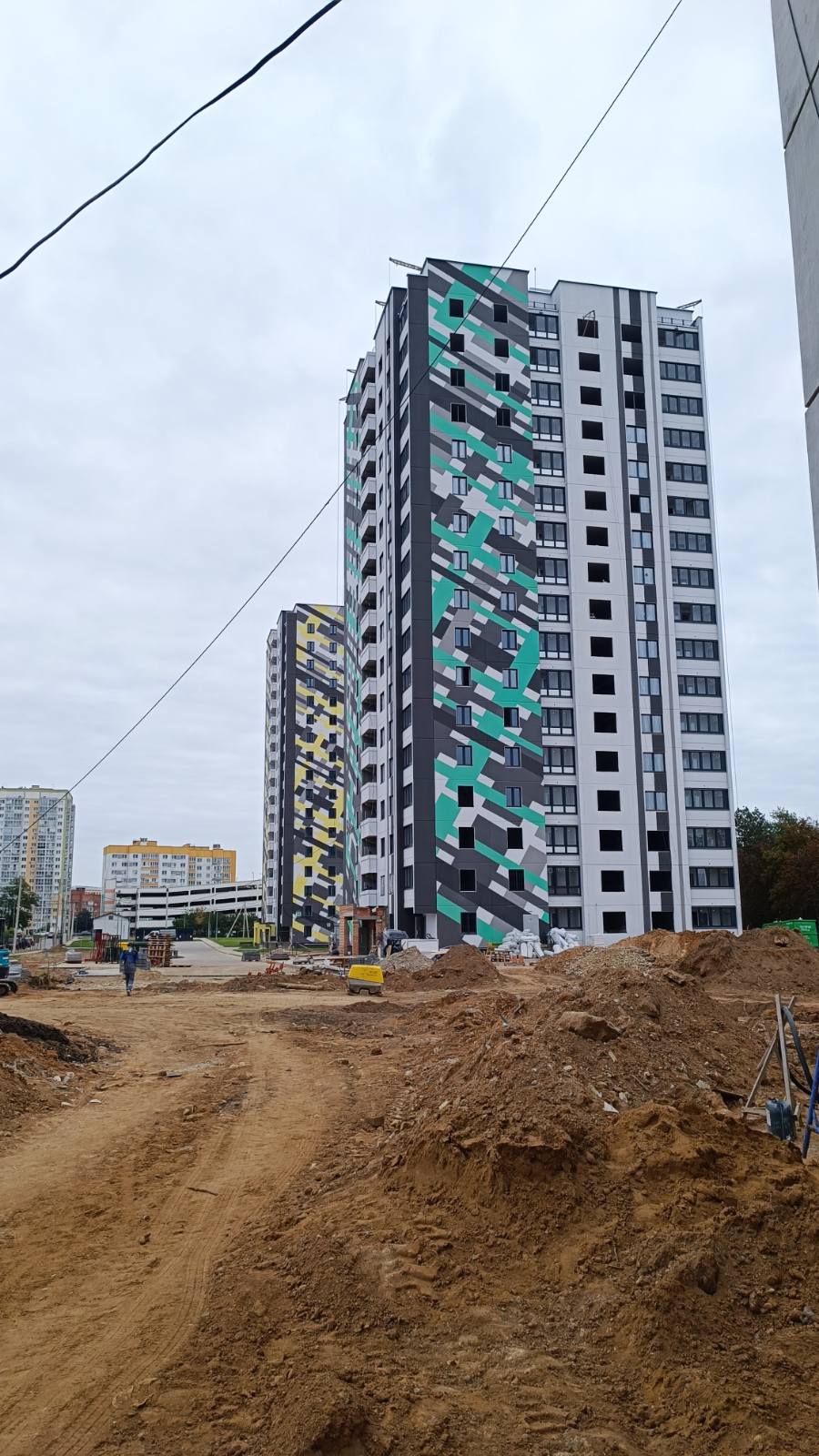

Группа многоквартирных жилых домов в границах ул. Клецкая, ул. Копыльская, ул.Уборевича. 3-я очередь.
Жилой дом № 3 по генплану

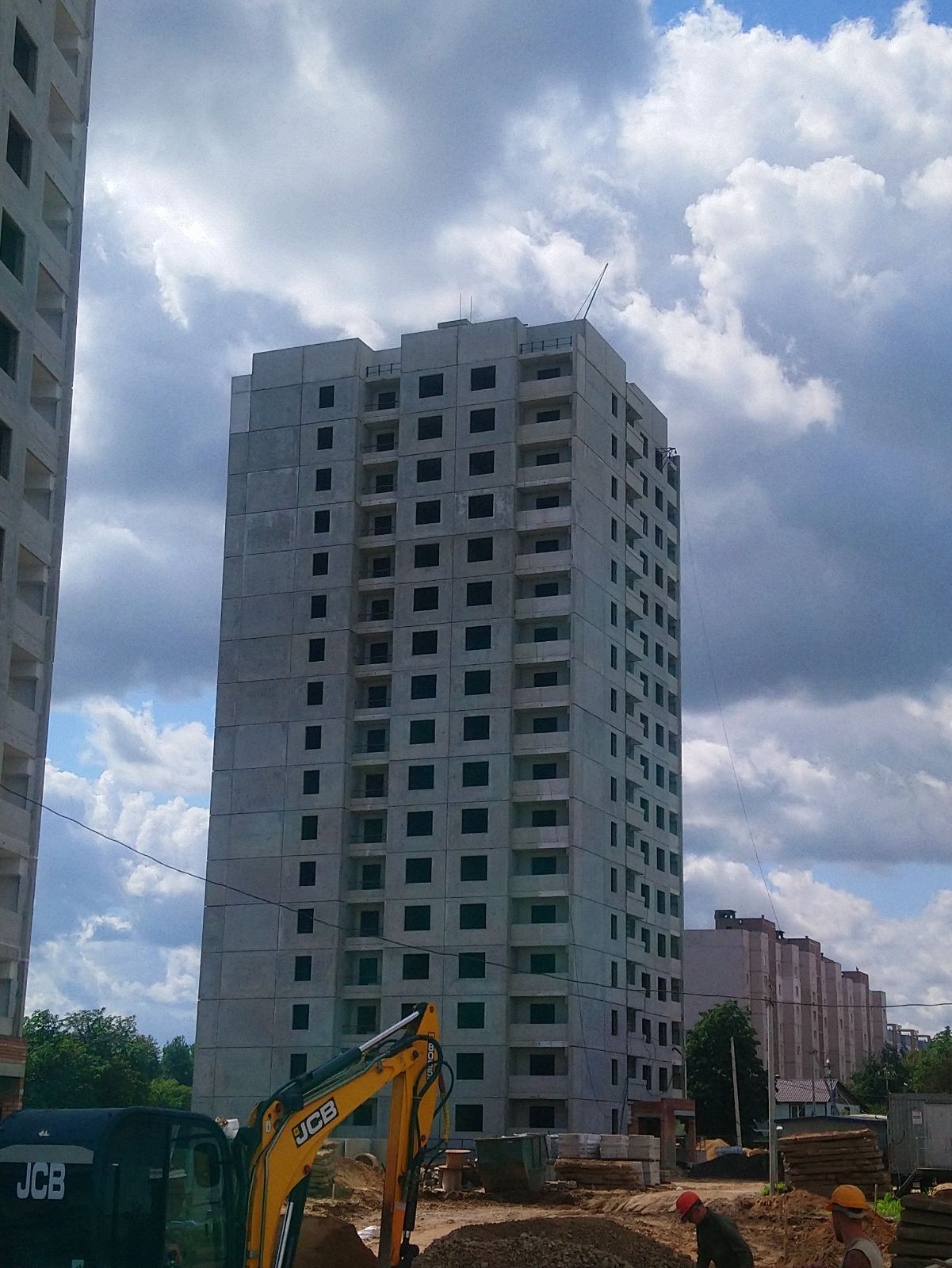

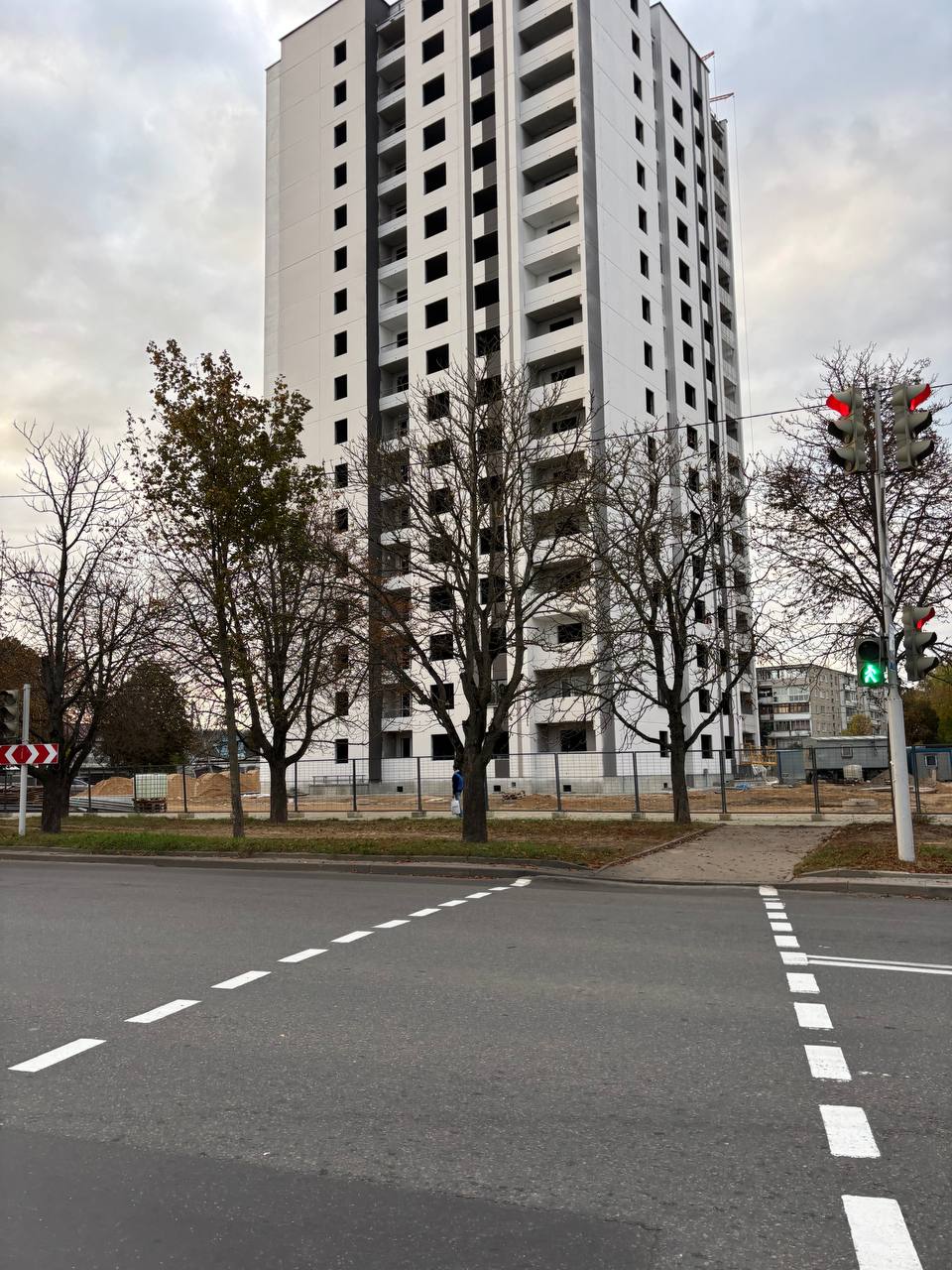

Объем выполненных строительно-монтажных работ составляет 35%
В настоящее время смонтированы 16 этажей жилого дома.
Планируемый ввод объекта в эксплуатацию – 4 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 1 – (017) 299-25-71, 299-25-73.
отдел долевого строительства – (017) 360-40-27.

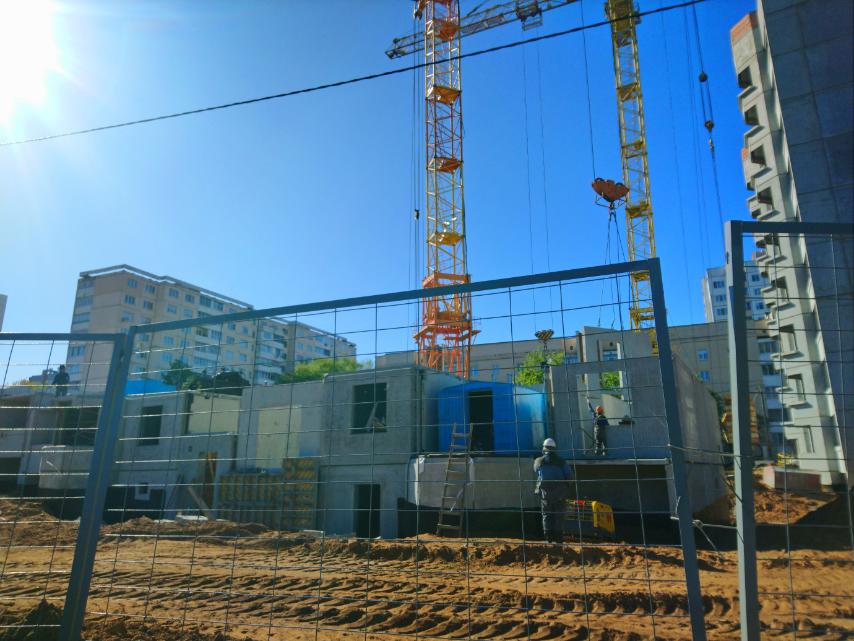

Группа многоквартирных жилых домов в границах ул. Краснослободская,
ул. Копыльская, Окружной проезд.

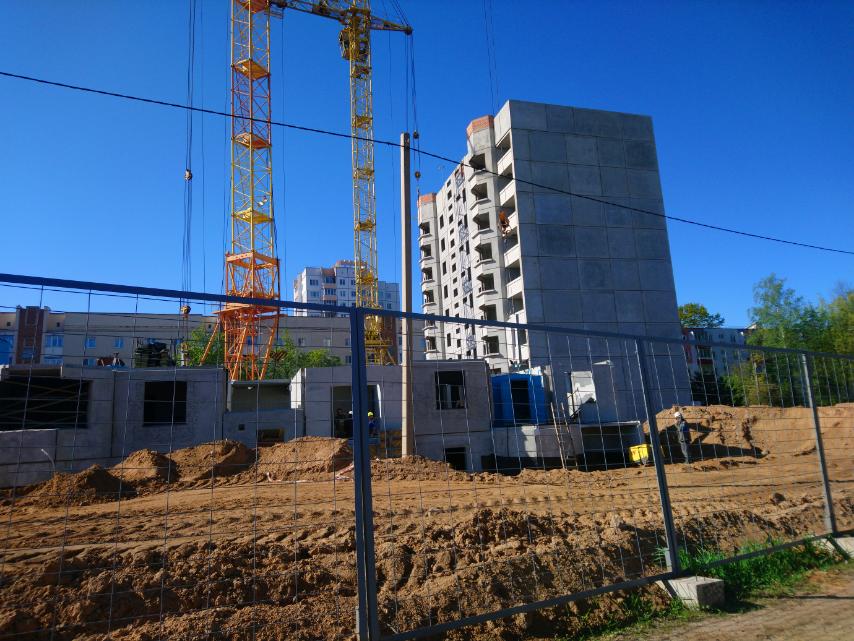

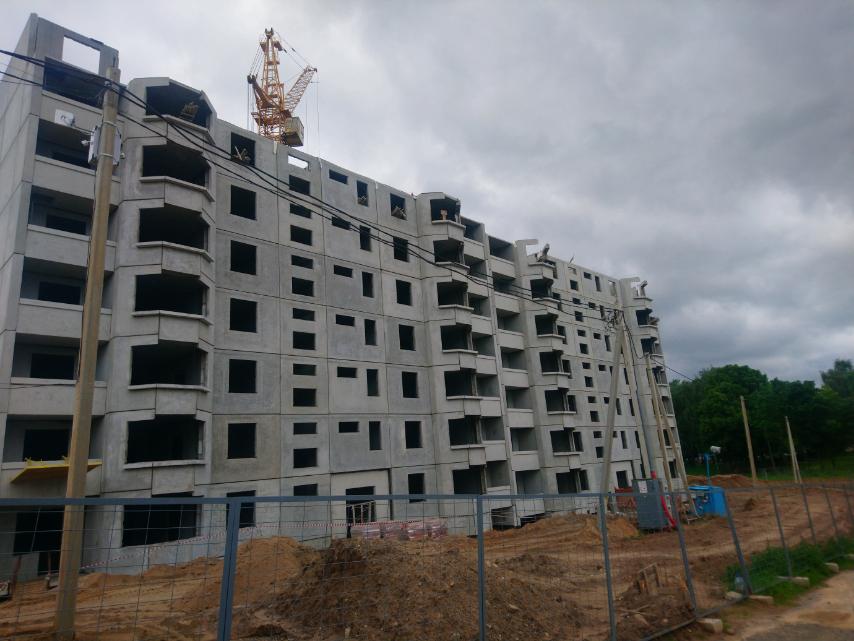

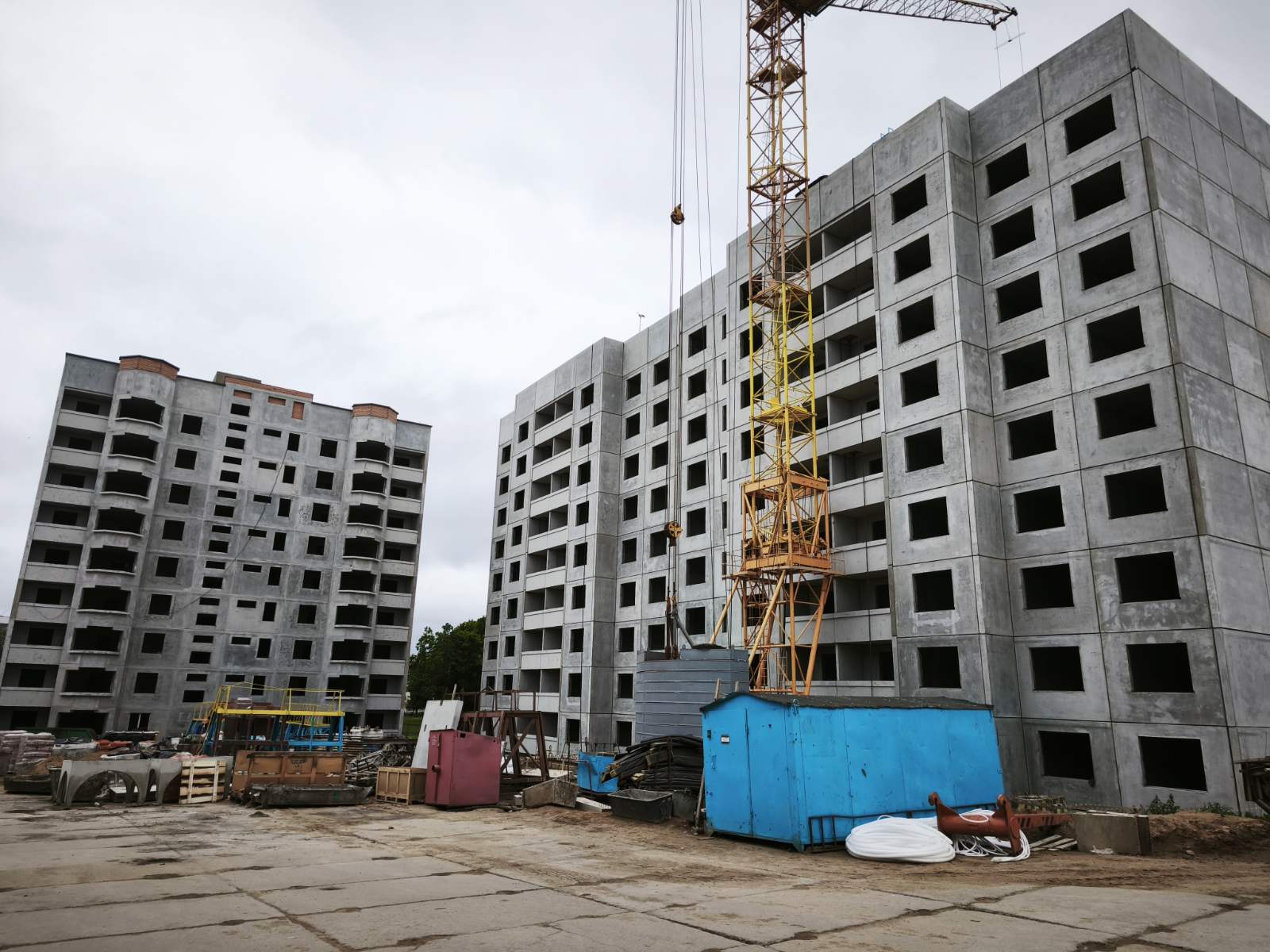

Жилой дом № 1 по генплану

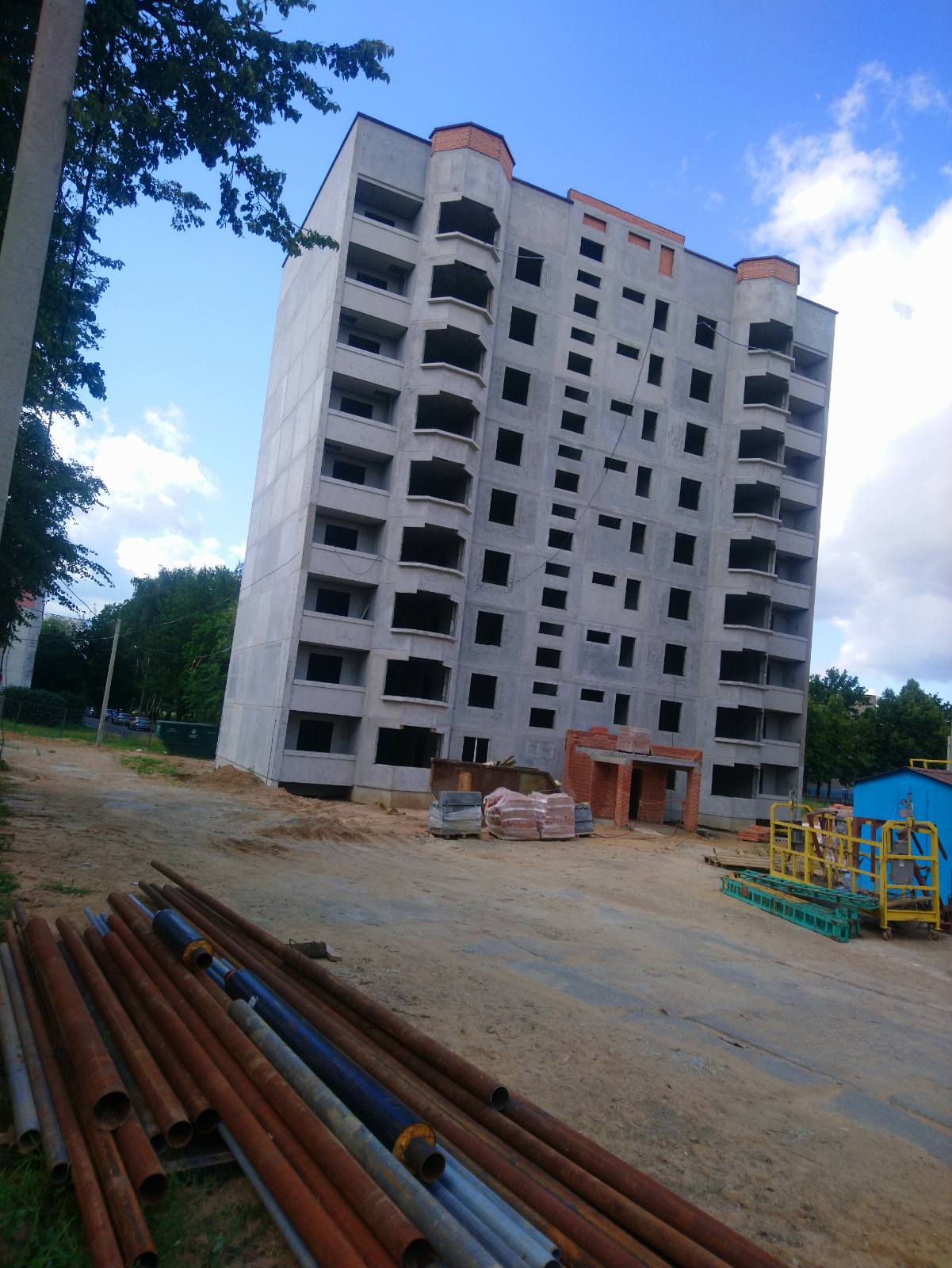

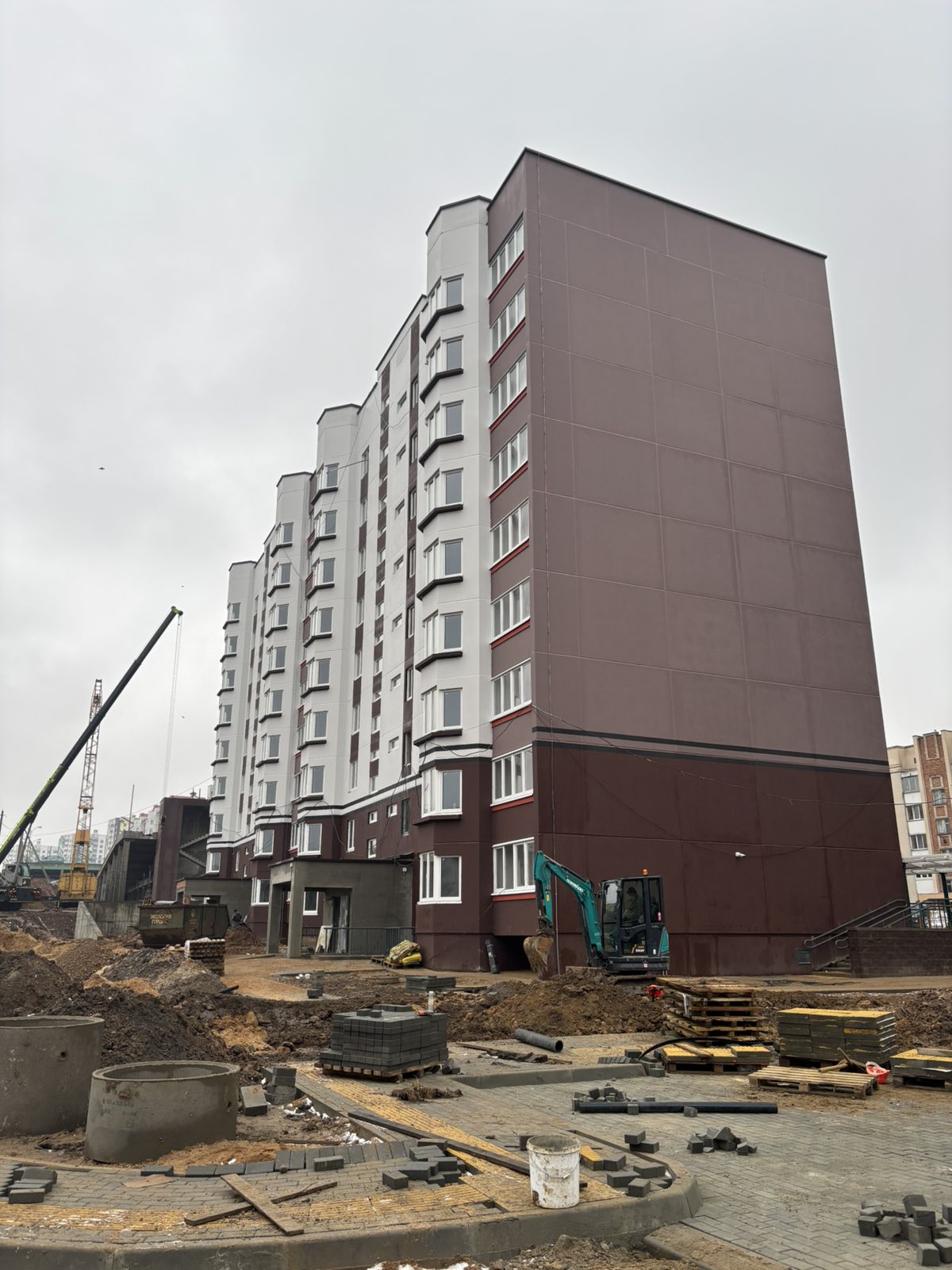

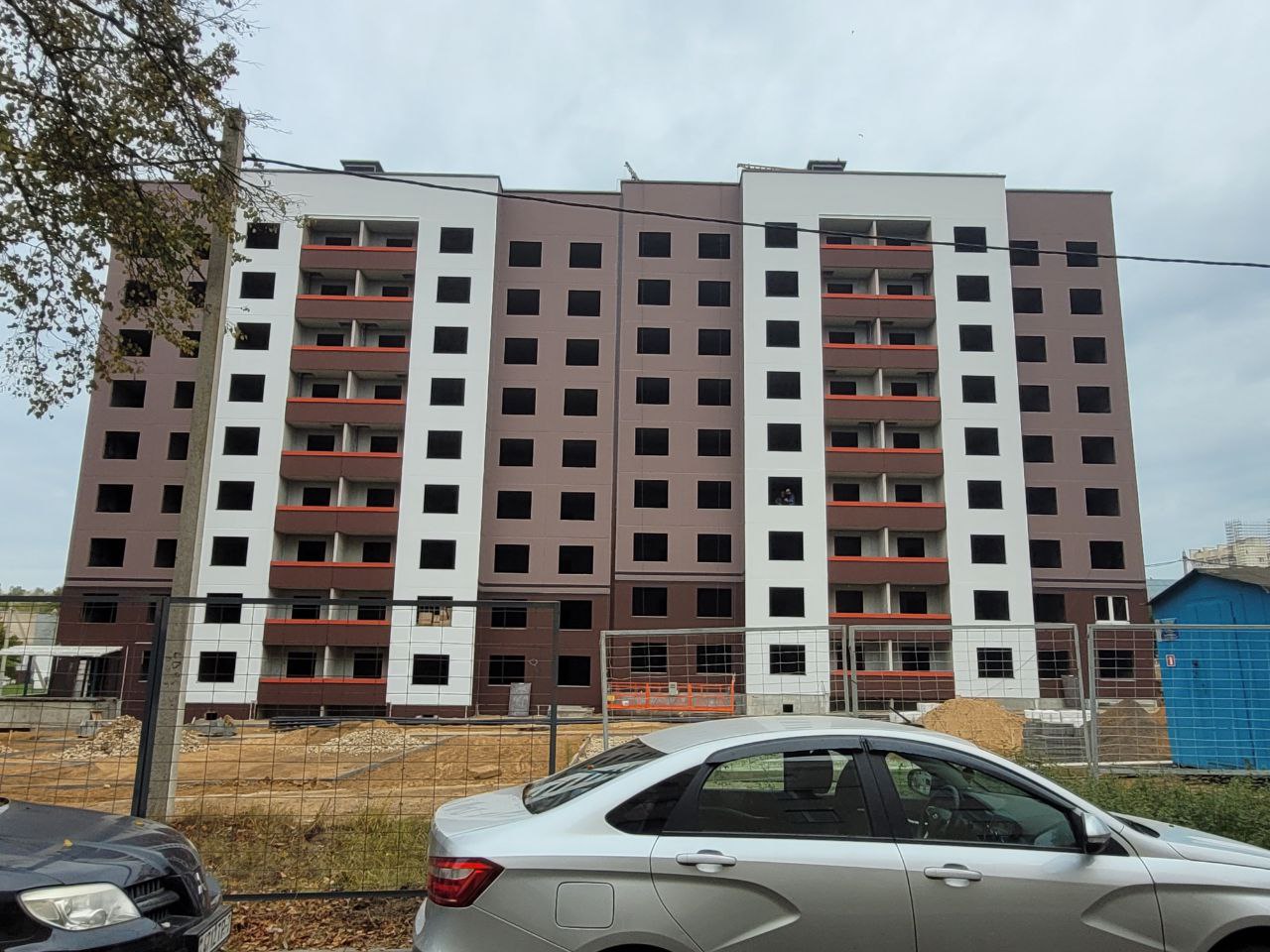

Объем выполненных строительно-монтажных работ составляет 10%
Ведутся работы по монтажу панелей жилого дома.
Планируемый ввод объекта в эксплуатацию – 3 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 1 – (017) 299-25-71, 299-25-73.
отдел долевого строительства – (017) 360-40-27.

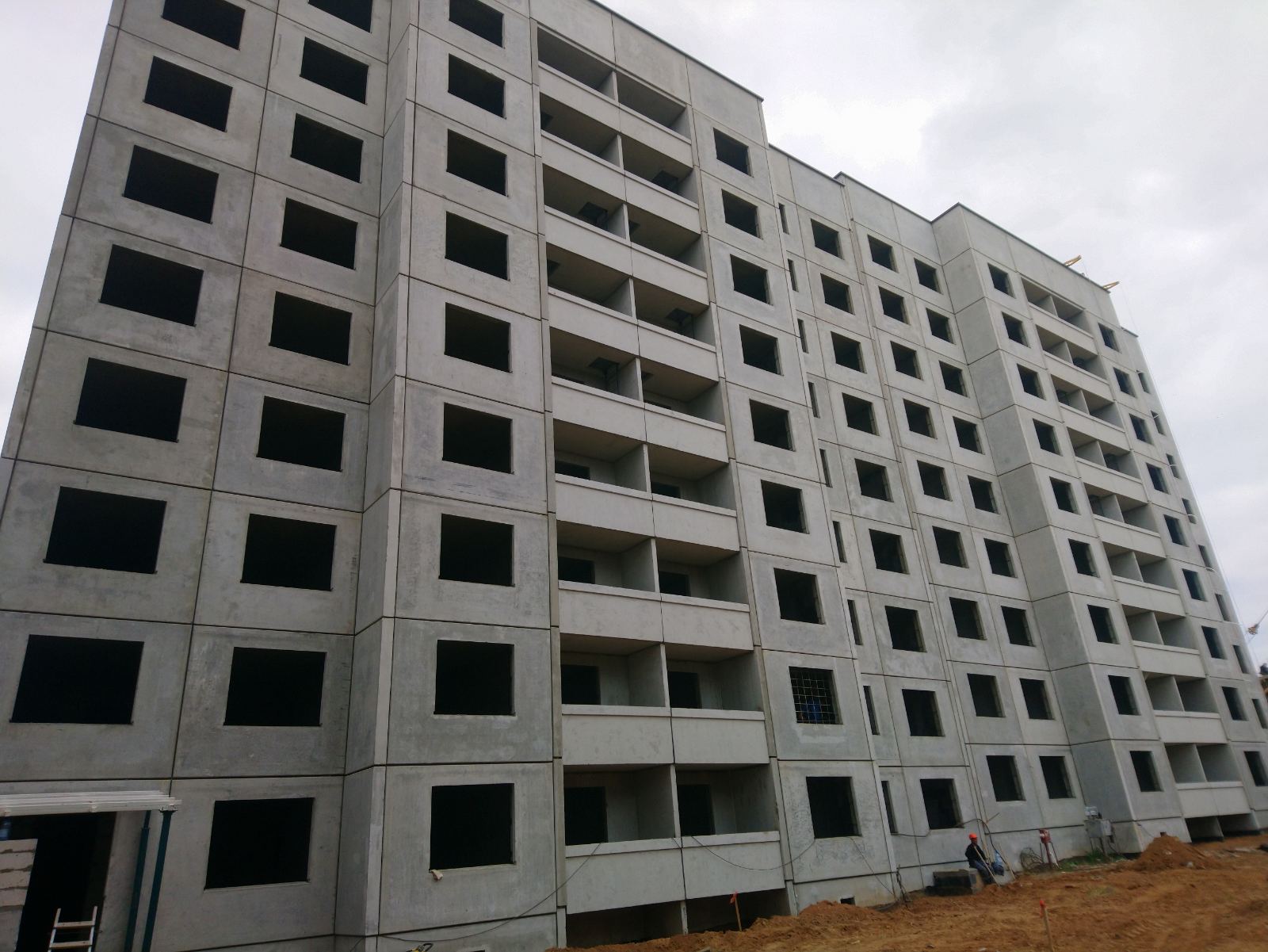

Группа многоквартирных жилых домов в границах ул. Краснослободская,
ул. Копыльская, Окружной проезд.

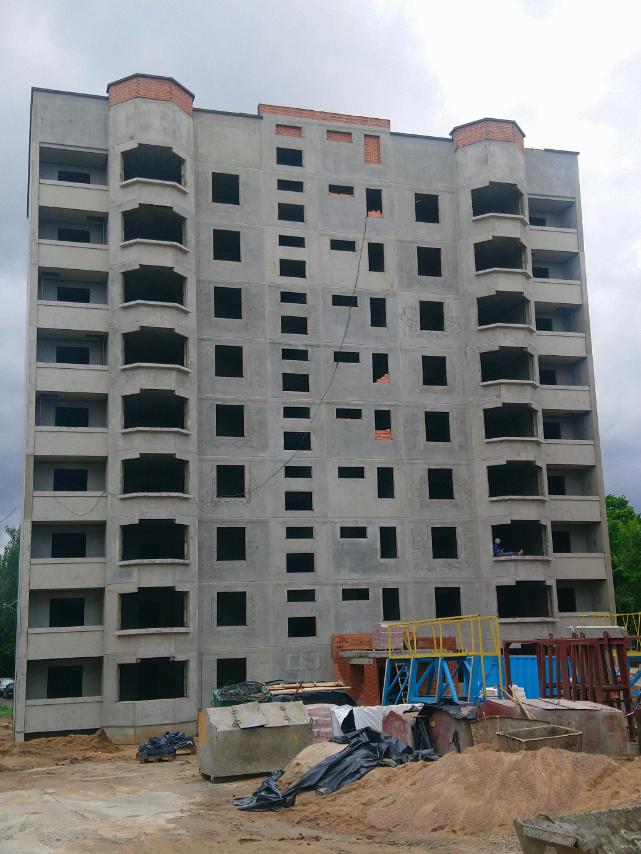

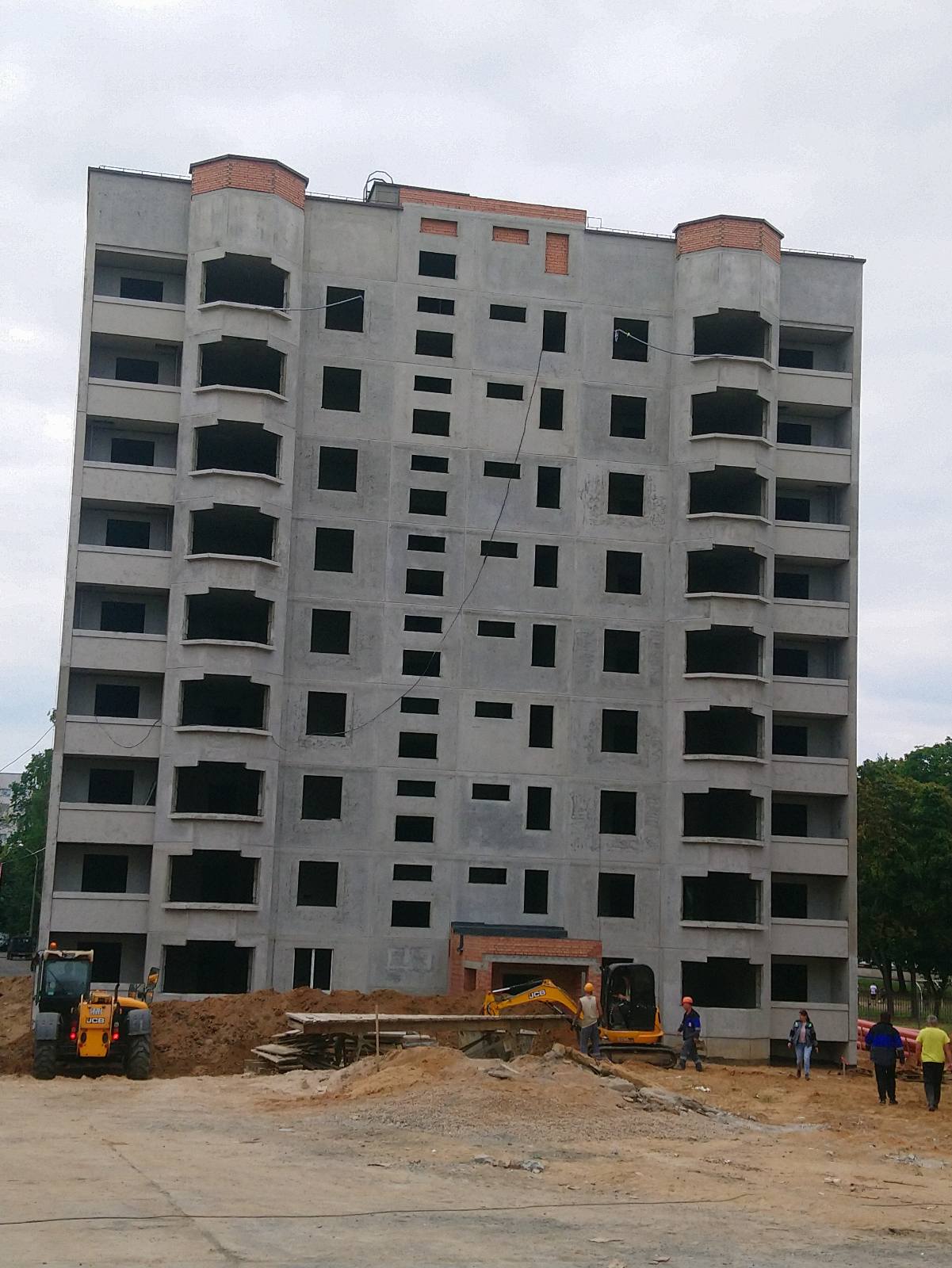

Жилой дом № 2 по генплану

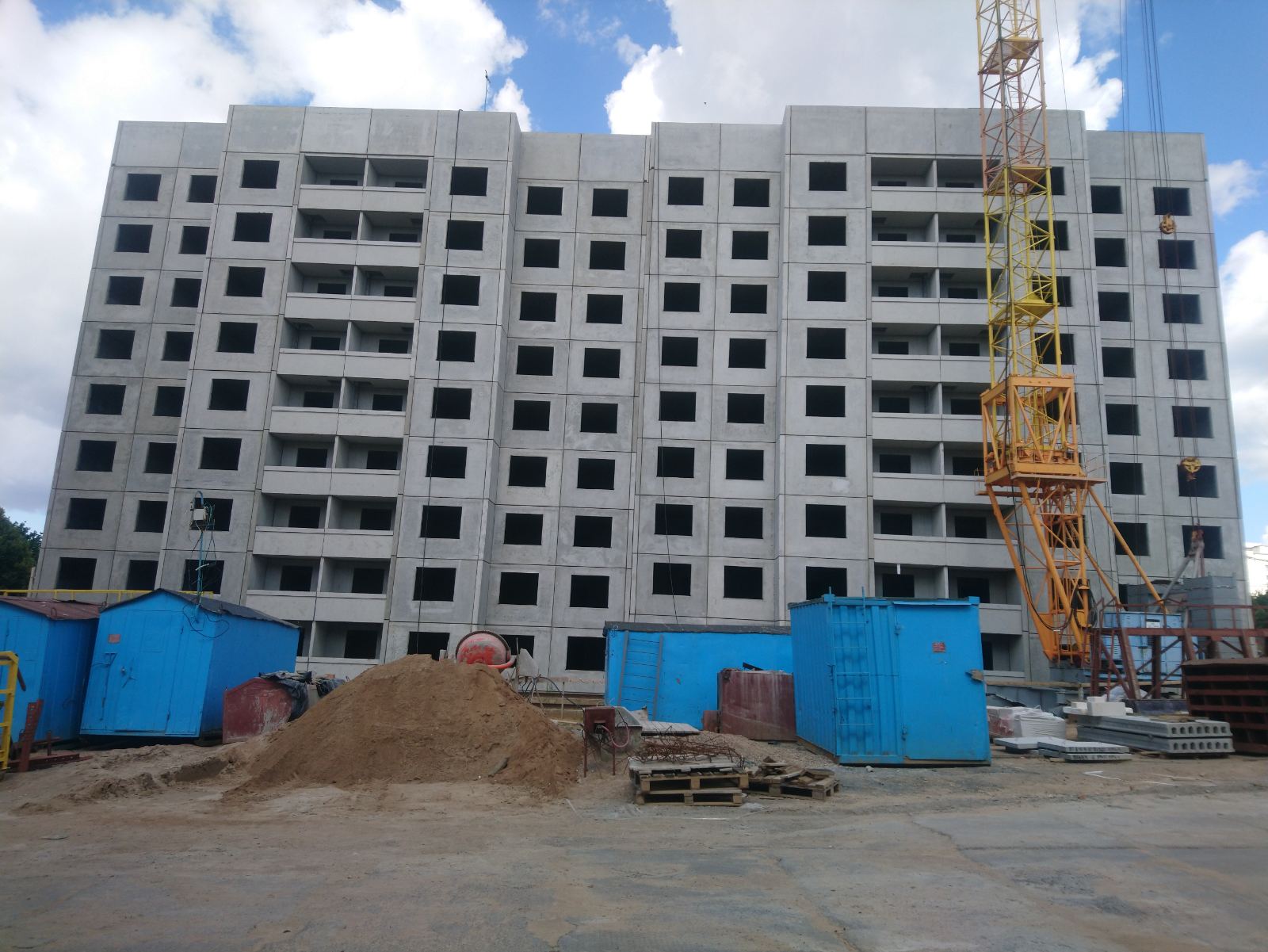

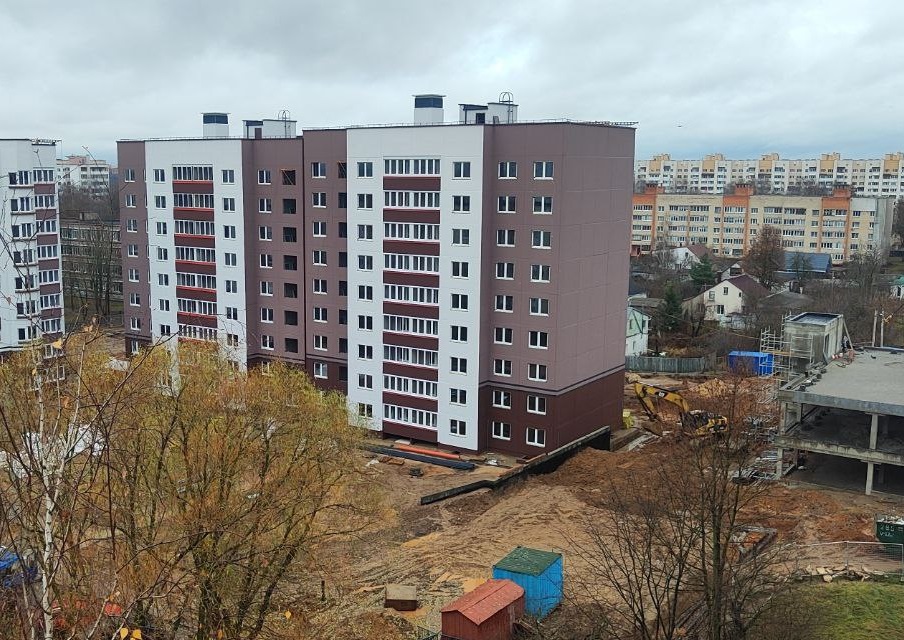

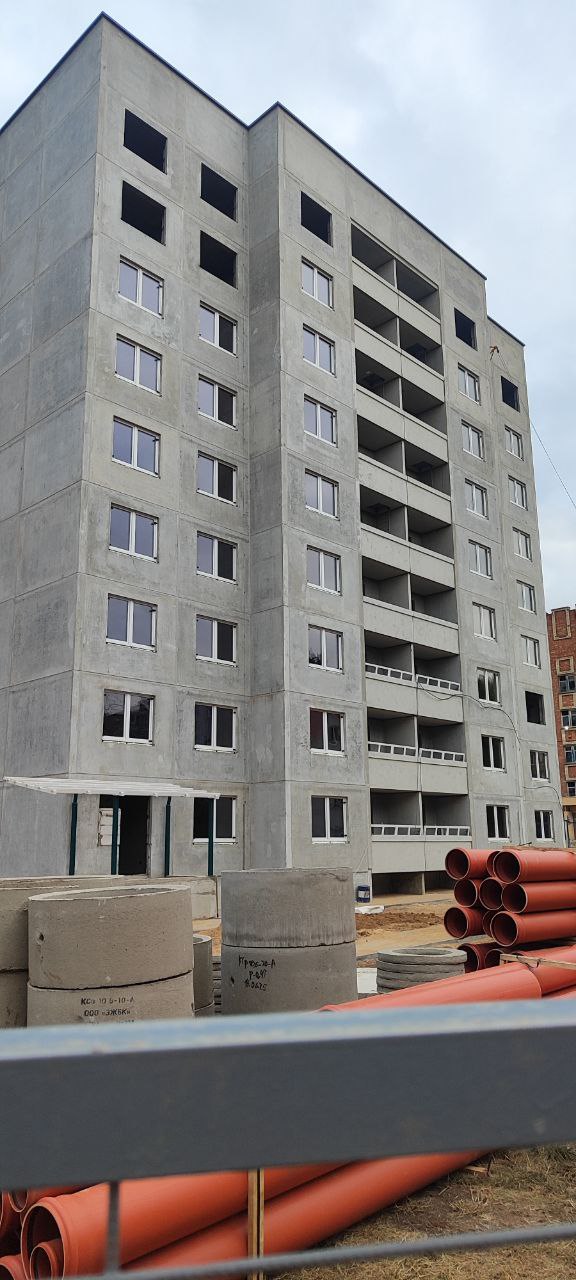

Объем выполненных строительно-монтажных работ составляет 47%
Завершаются работы по монтажу стеновых панелей жилого дома.
Планируемый ввод объекта в эксплуатацию – 3 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 1 – (017) 299-25-71, 299-25-73.
отдел долевого строительства – (017) 360-40-25.

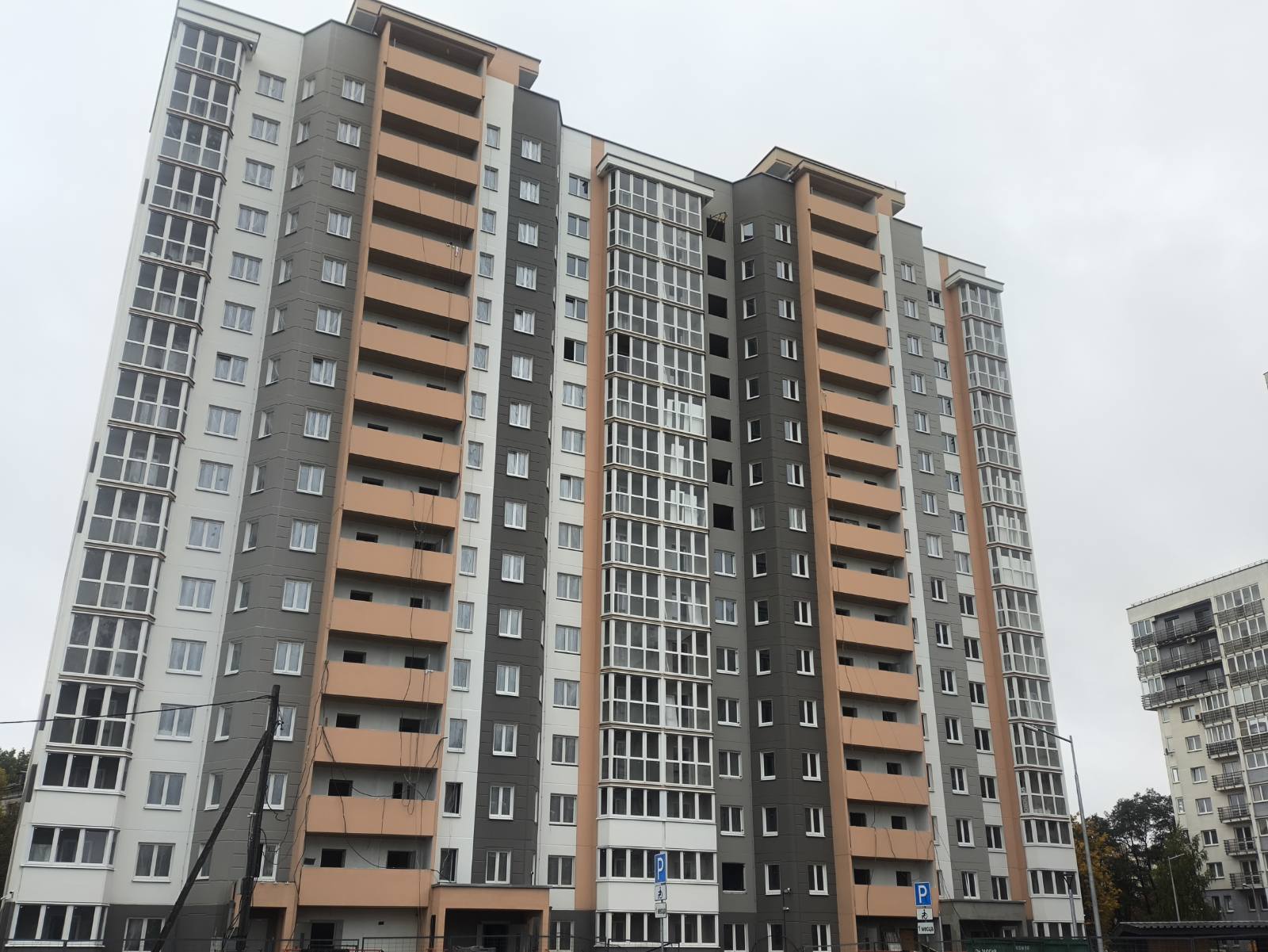

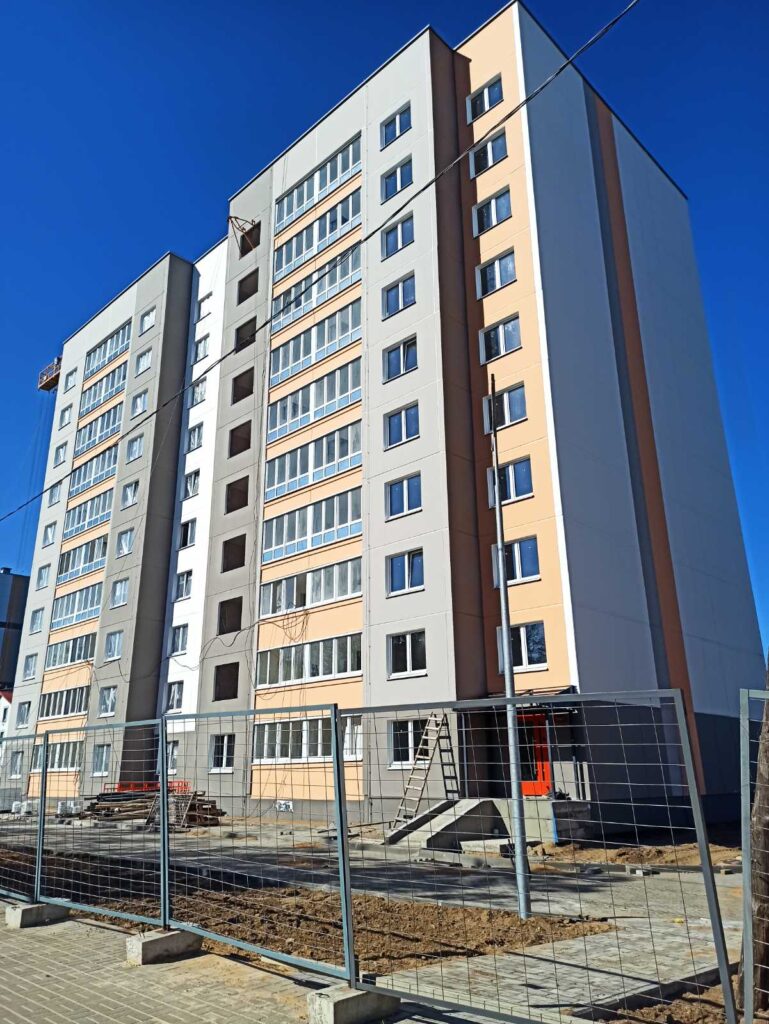

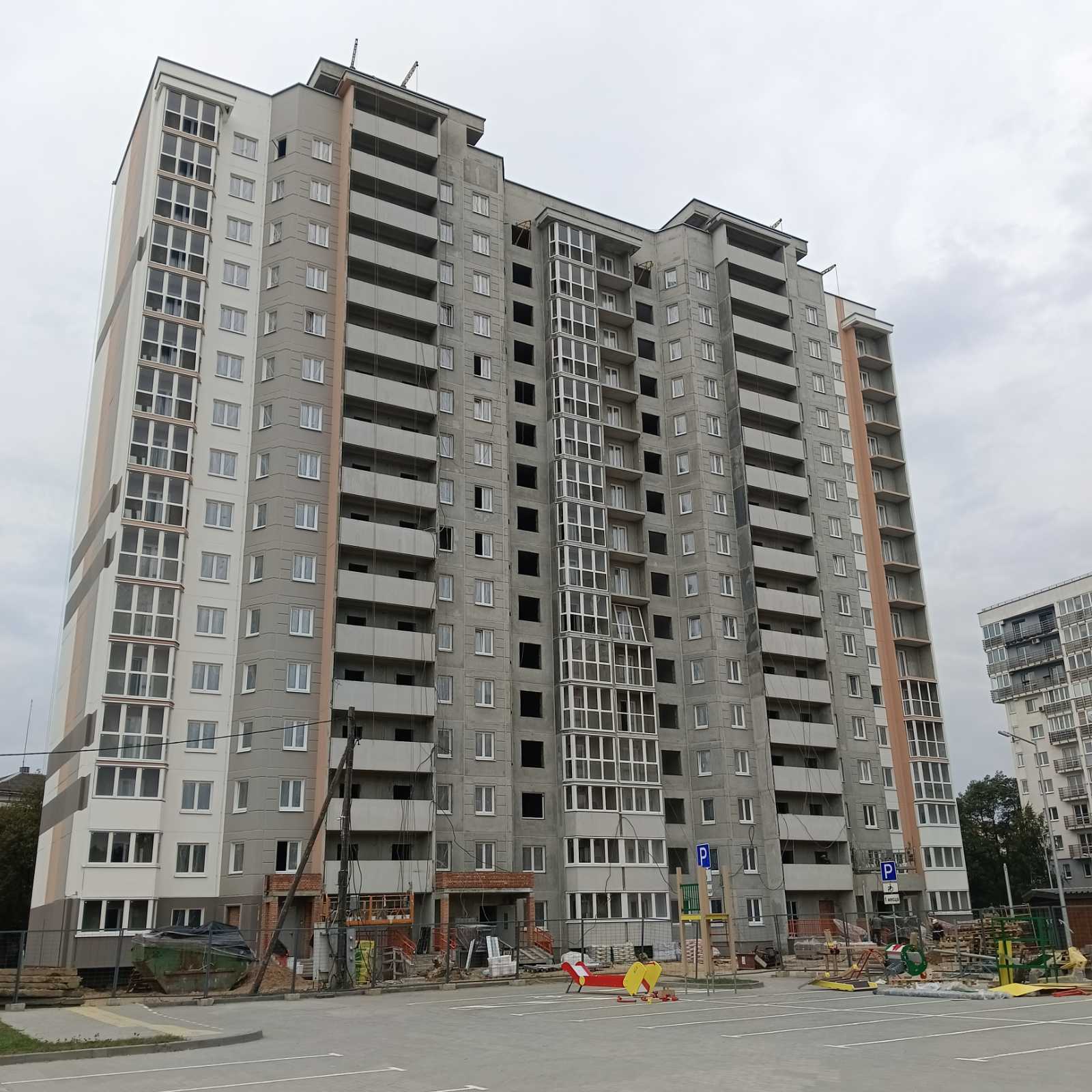

«Многоквартирные жилые дома в границах Логойского тракта, ул.Волгоградской, Кнорина, Севастопольской». 3-я очередь строительства.

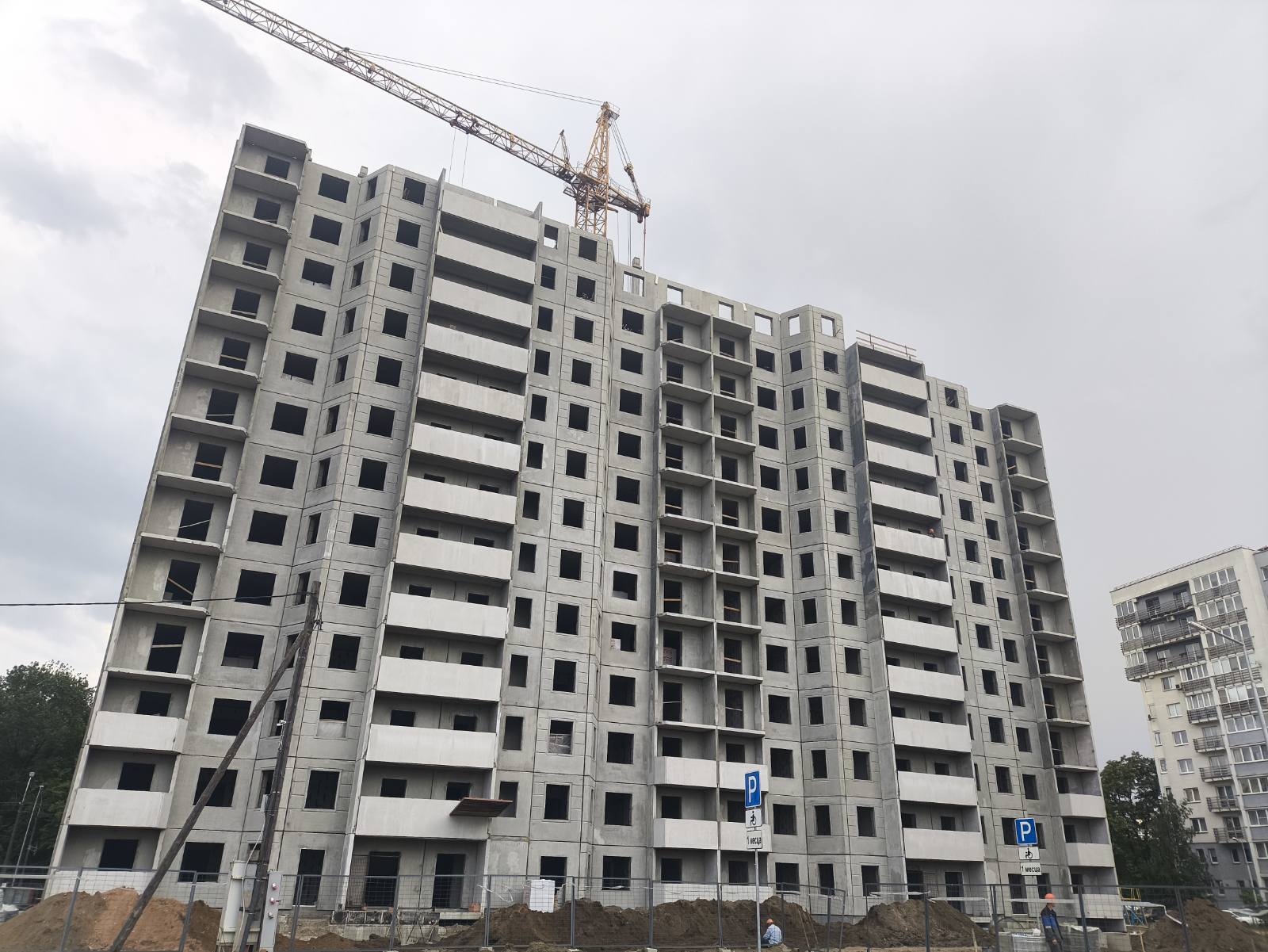

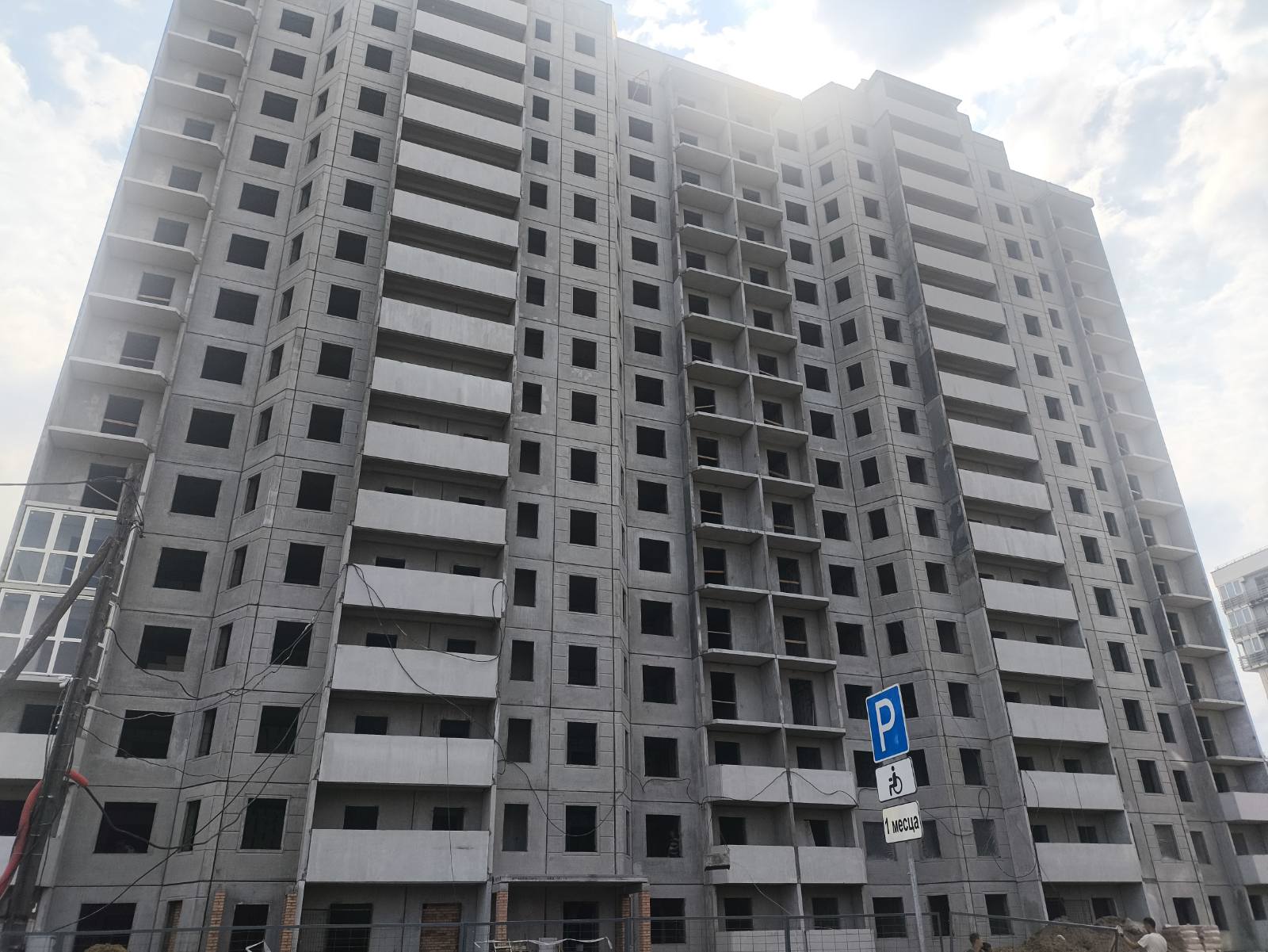

Жилой дом № 1 по генплану»

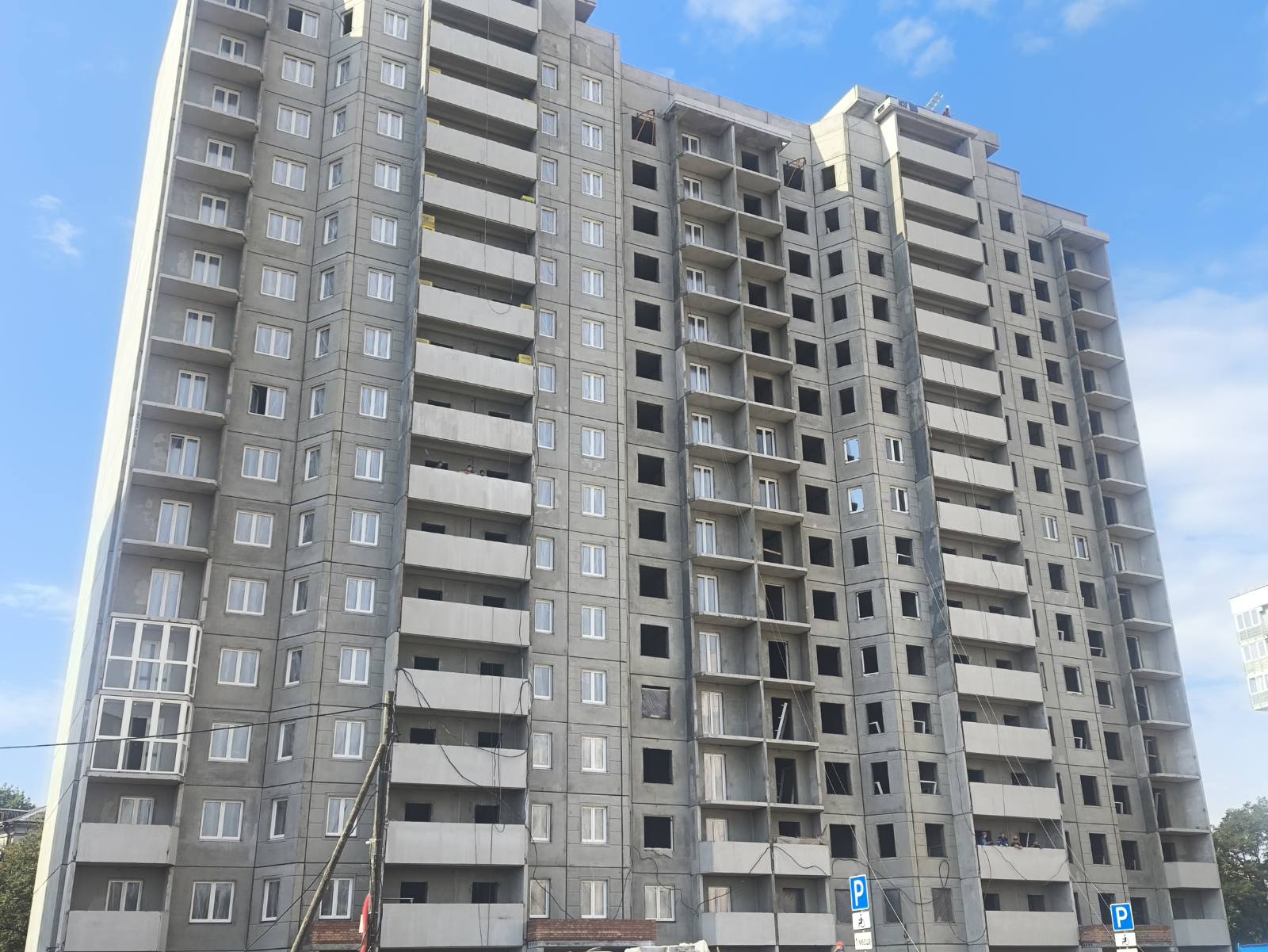

Объем выполненных строительно-монтажных работ составляет 35%
Ведутся работы по монтажу панелей 8 этажа жилого дома. Начаты работы по устройству газосиликатных внутренних перегородок.
Планируемый ввод объекта в эксплуатацию – 4 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 3 – (017) 276-02-24.
«Многоквартирные жилые дома в границах Логойского тракта, ул.Волгоградской, Кнорина, Севастопольской». 3-я очередь строительства.

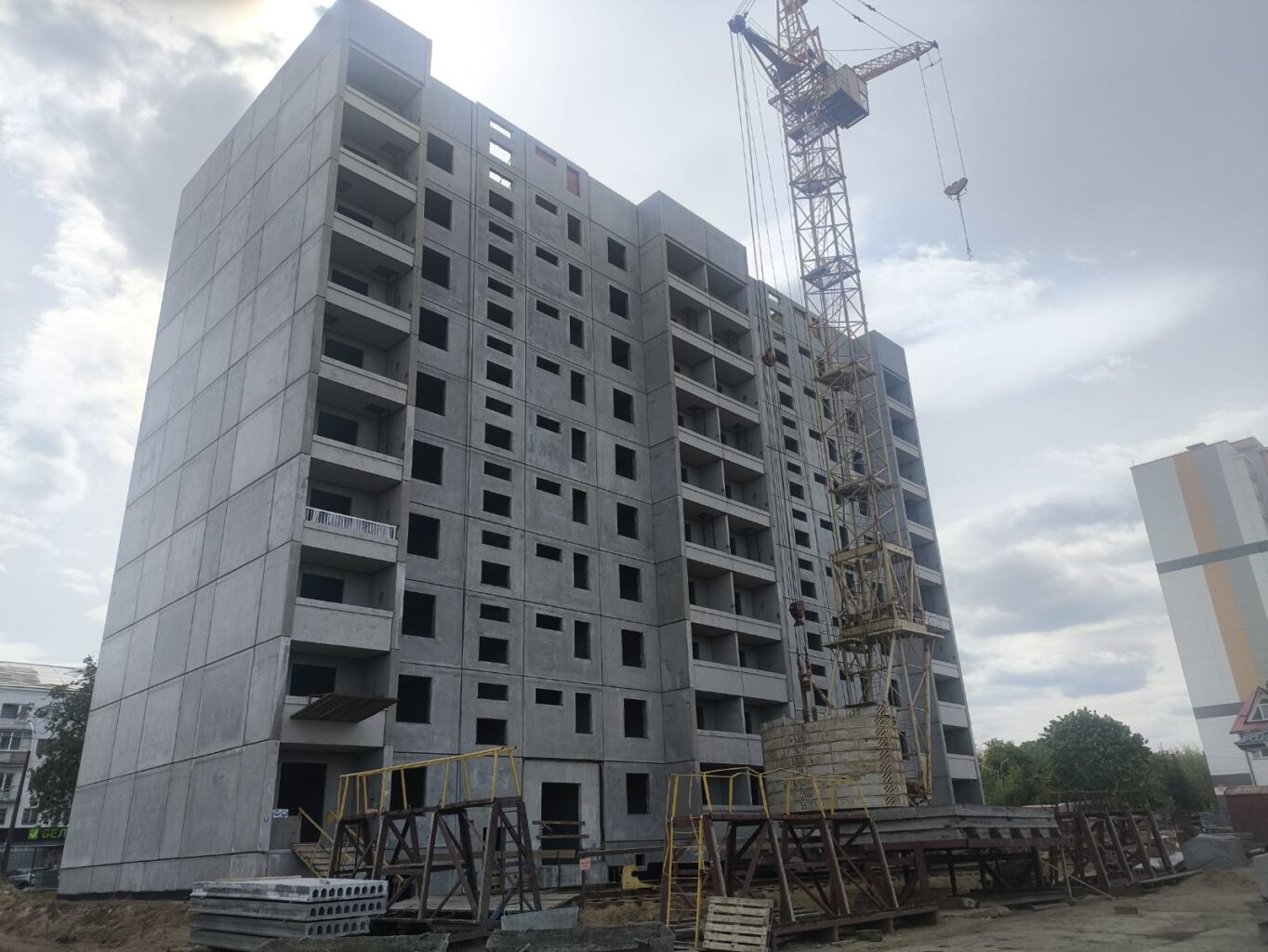

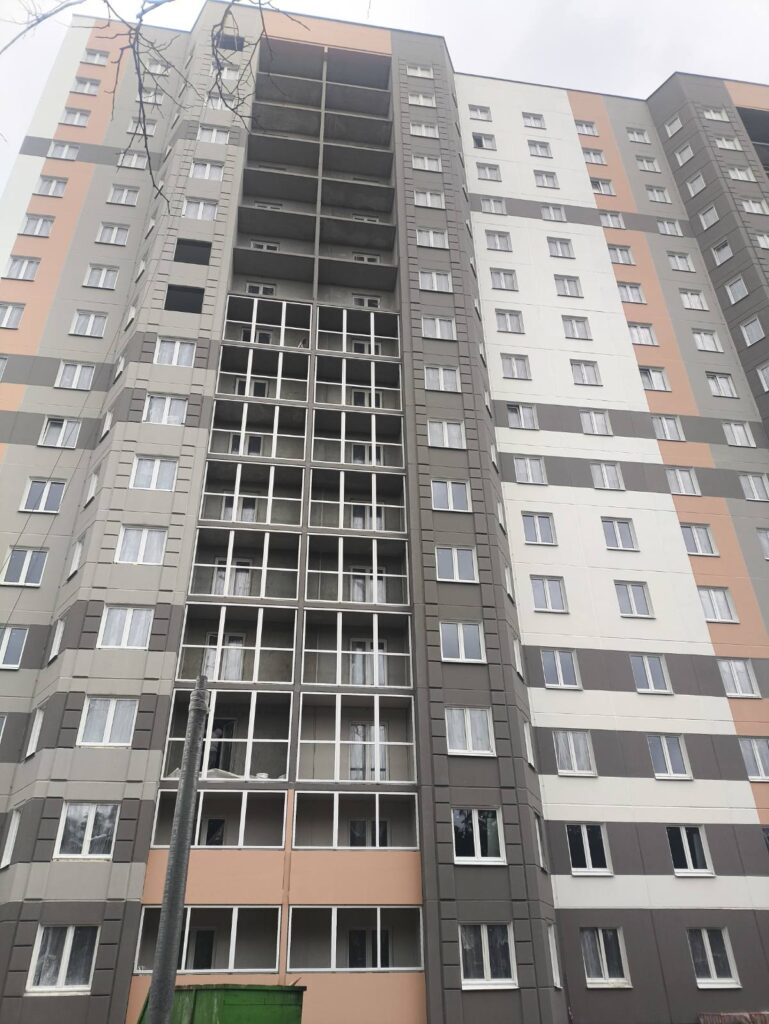

Жилой дом № 2 по генплану»

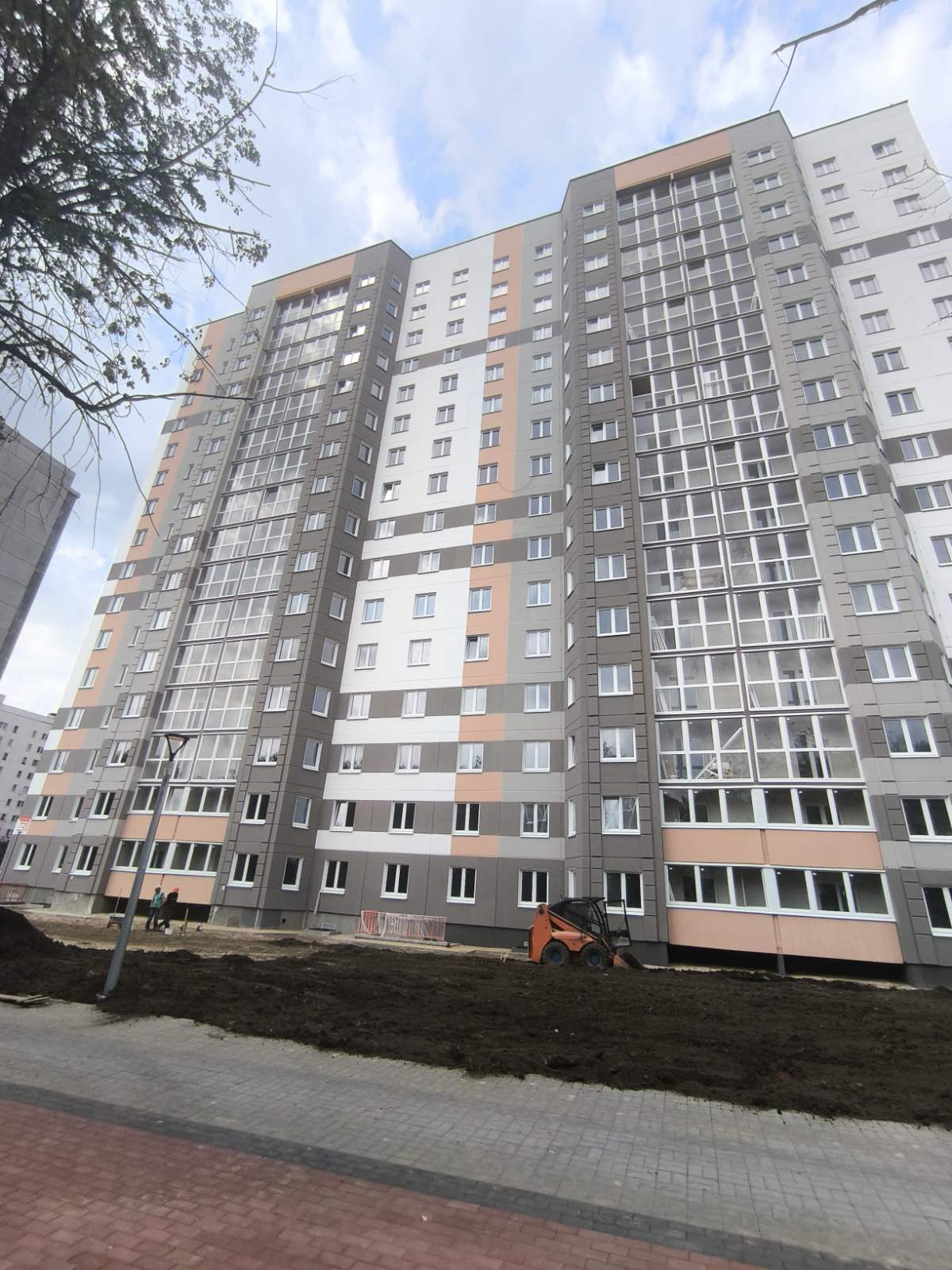

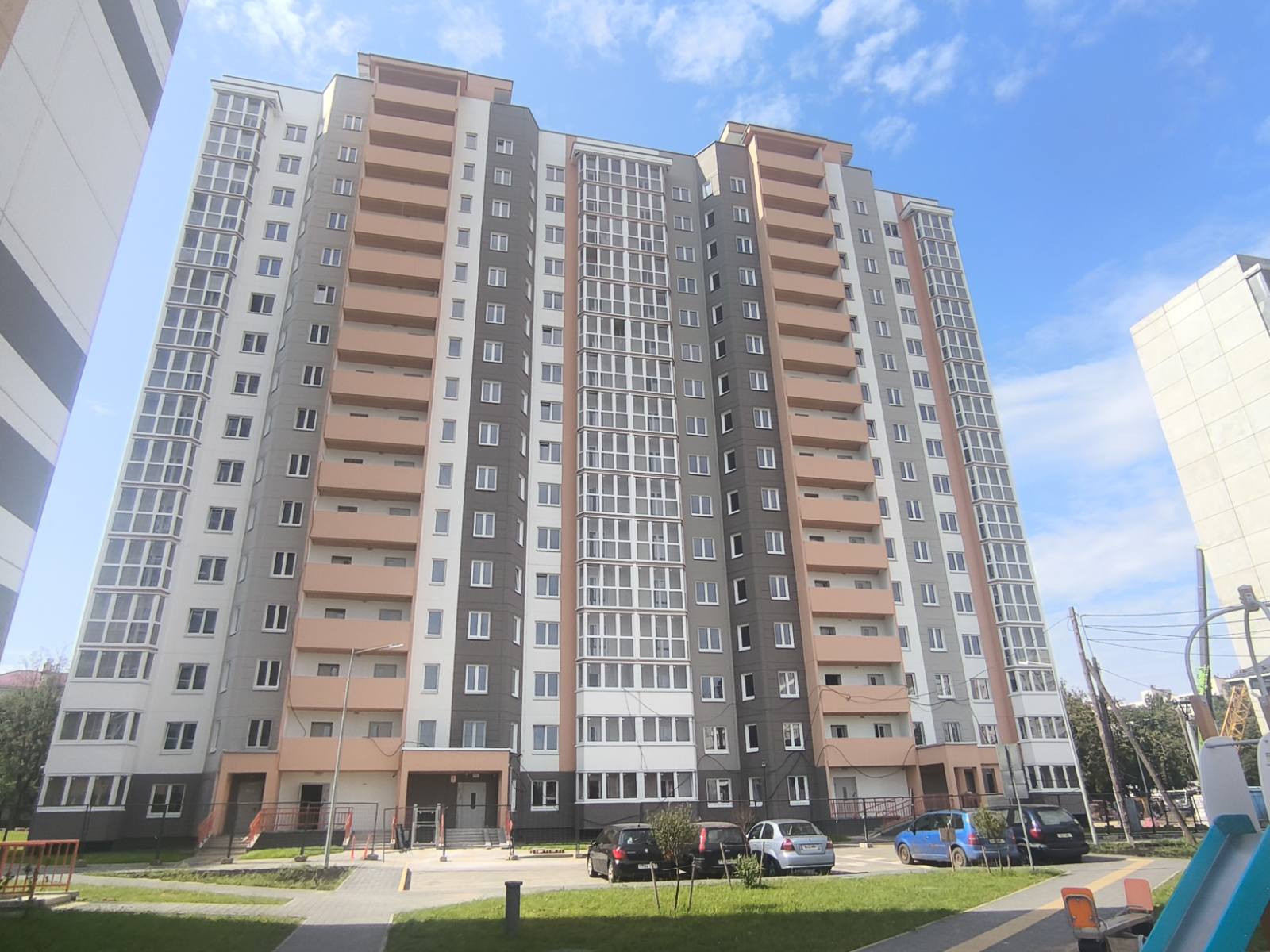

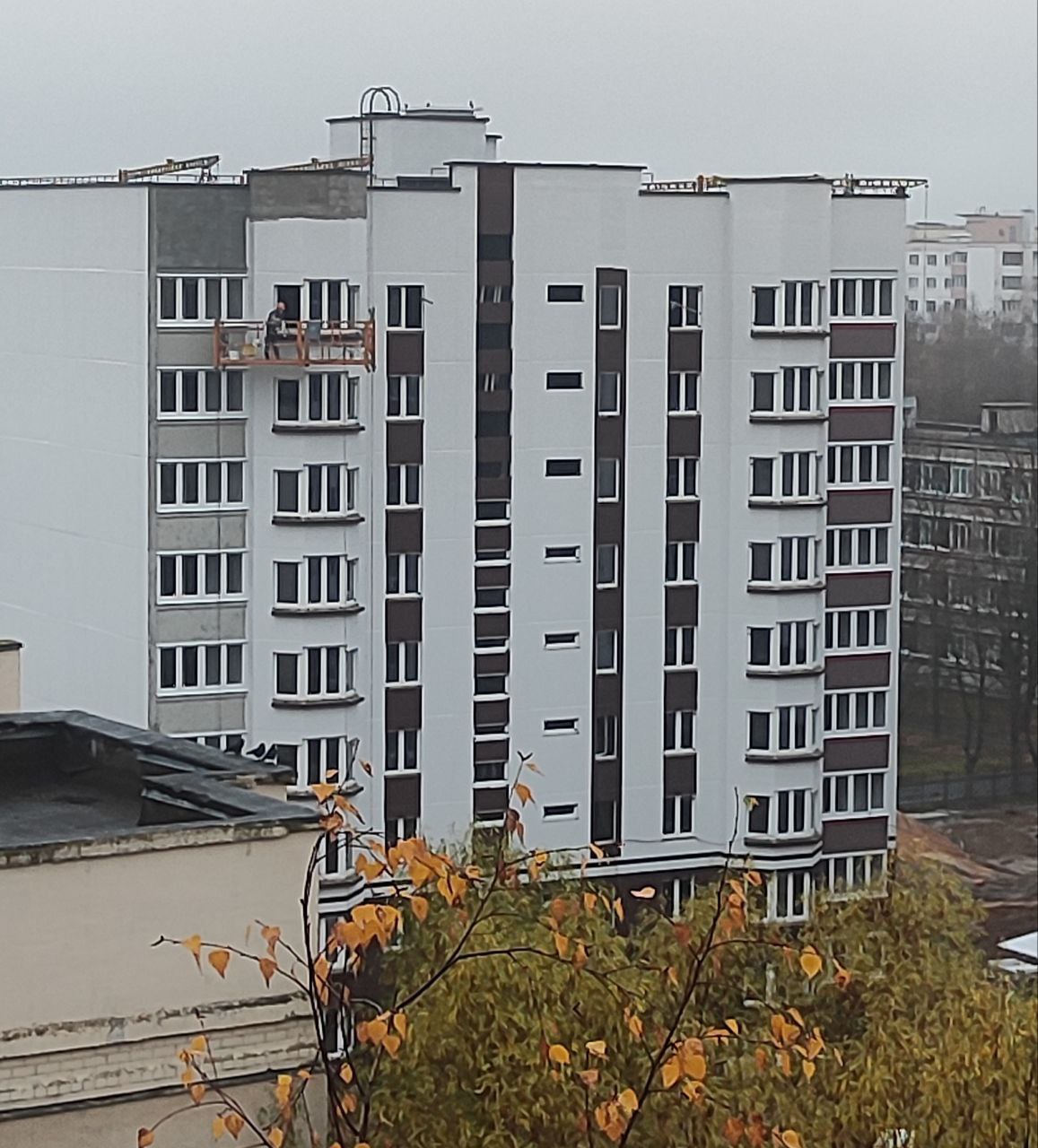

Объем выполненных строительно-монтажных работ составляет 69%.
Смонтирована коробка жилого дома, ведутся кровельные работы. Начата работа по установке оконных блоков, начаты черновые отделочные работы.
Планируемый ввод объекта в эксплуатацию – 3 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 3 – (017) 276-02-24.
«Многоквартирные жилые дома в границах Логойского тракта, ул.Волгоградской, Кнорина, Севастопольской». 3-я очередь строительства.

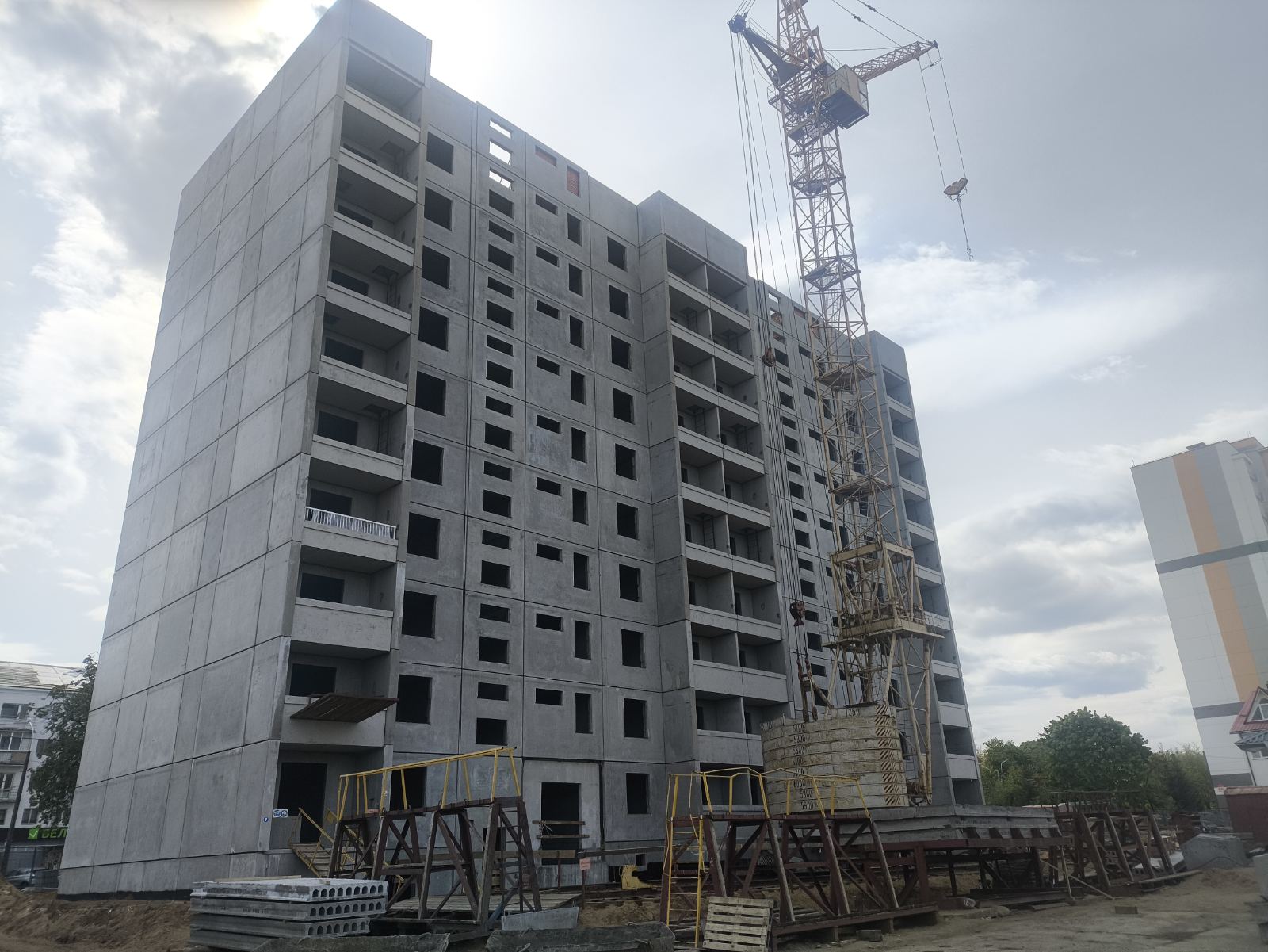

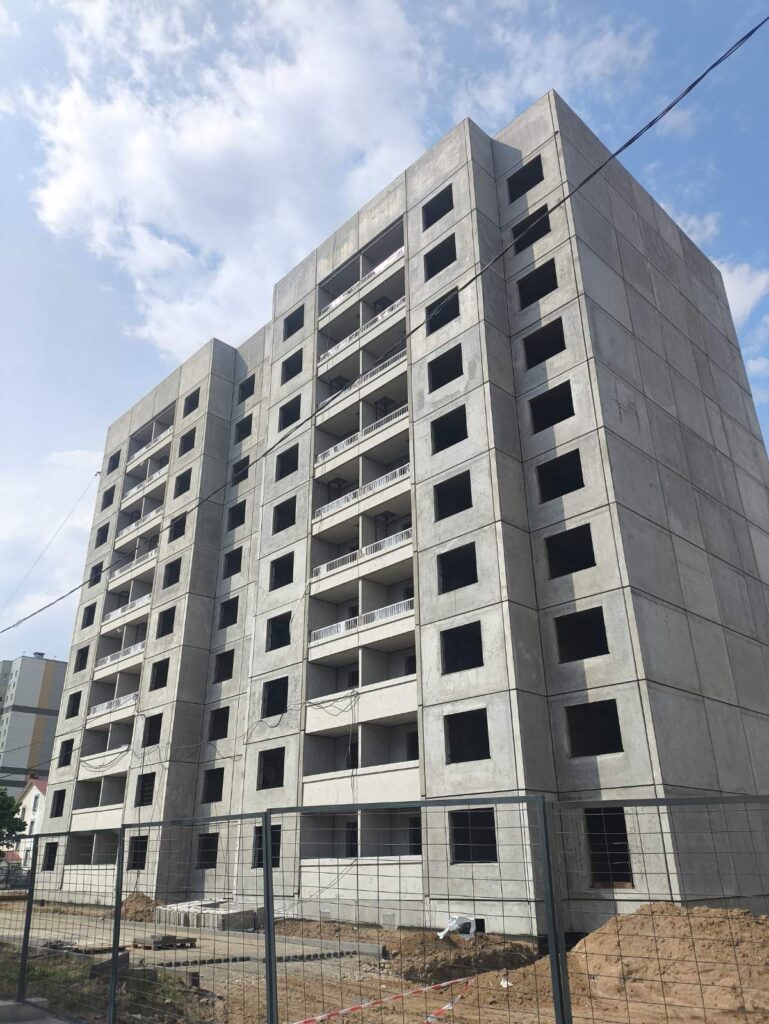

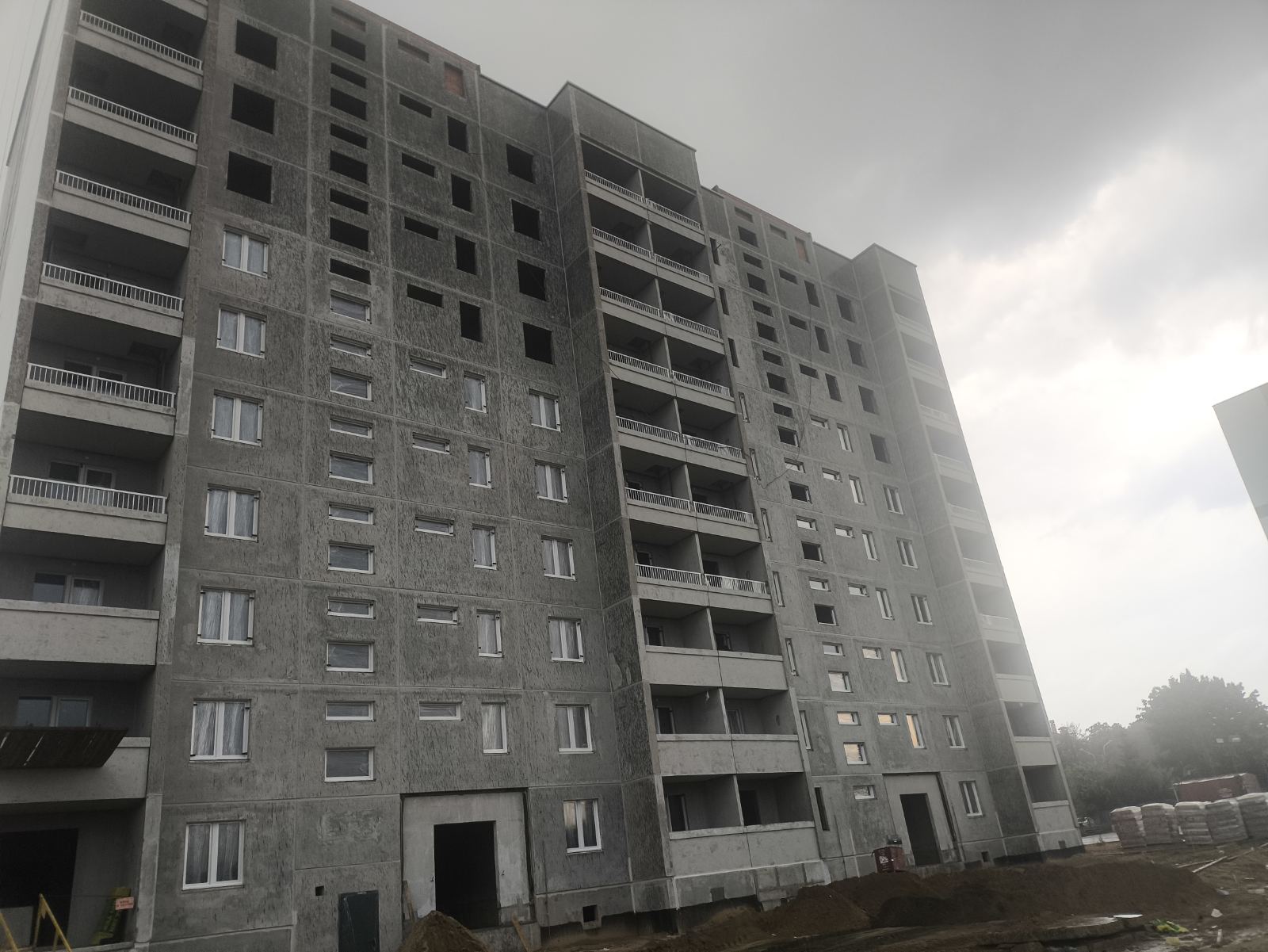

Жилой дом № 5 по генплану»

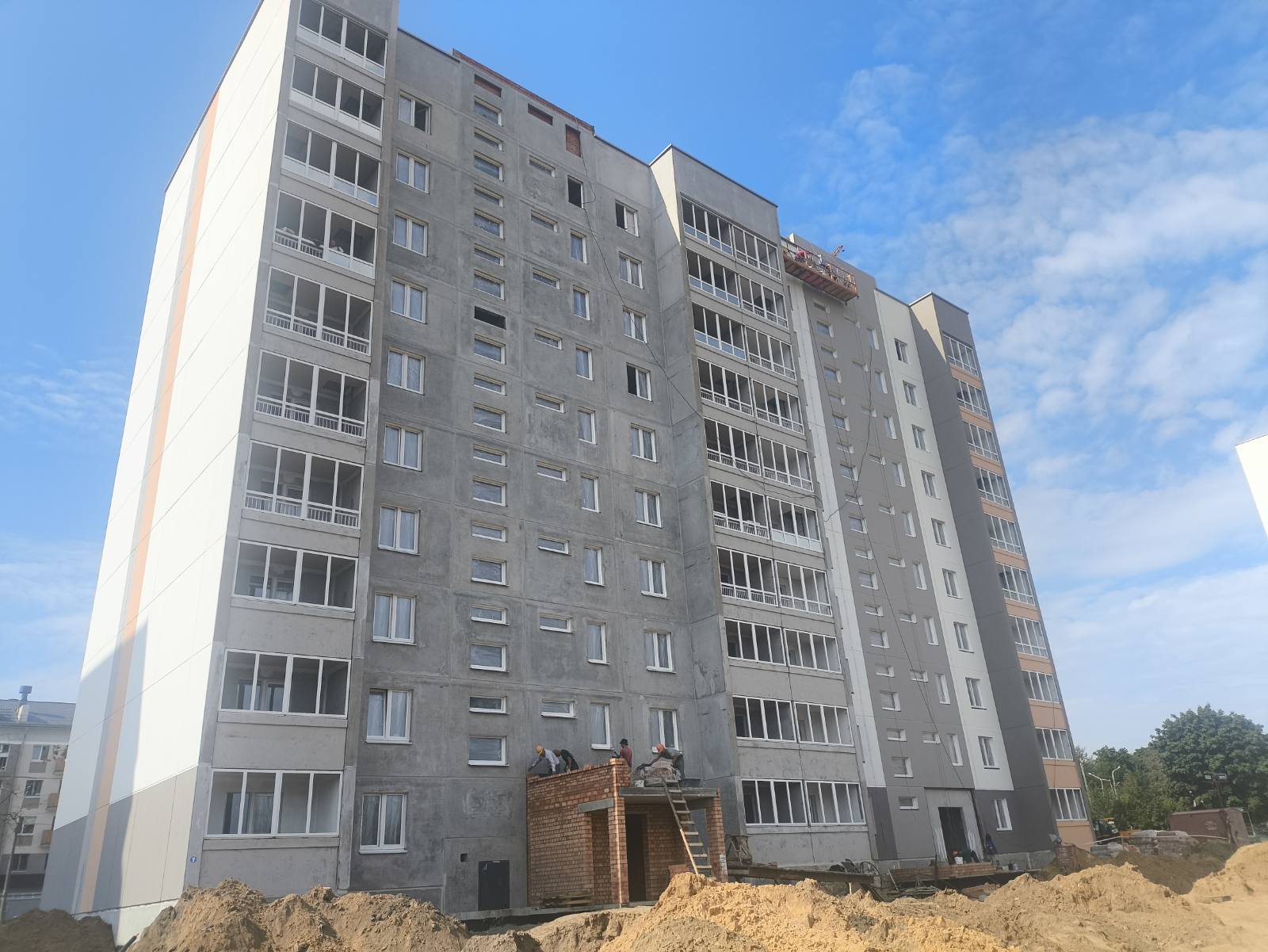

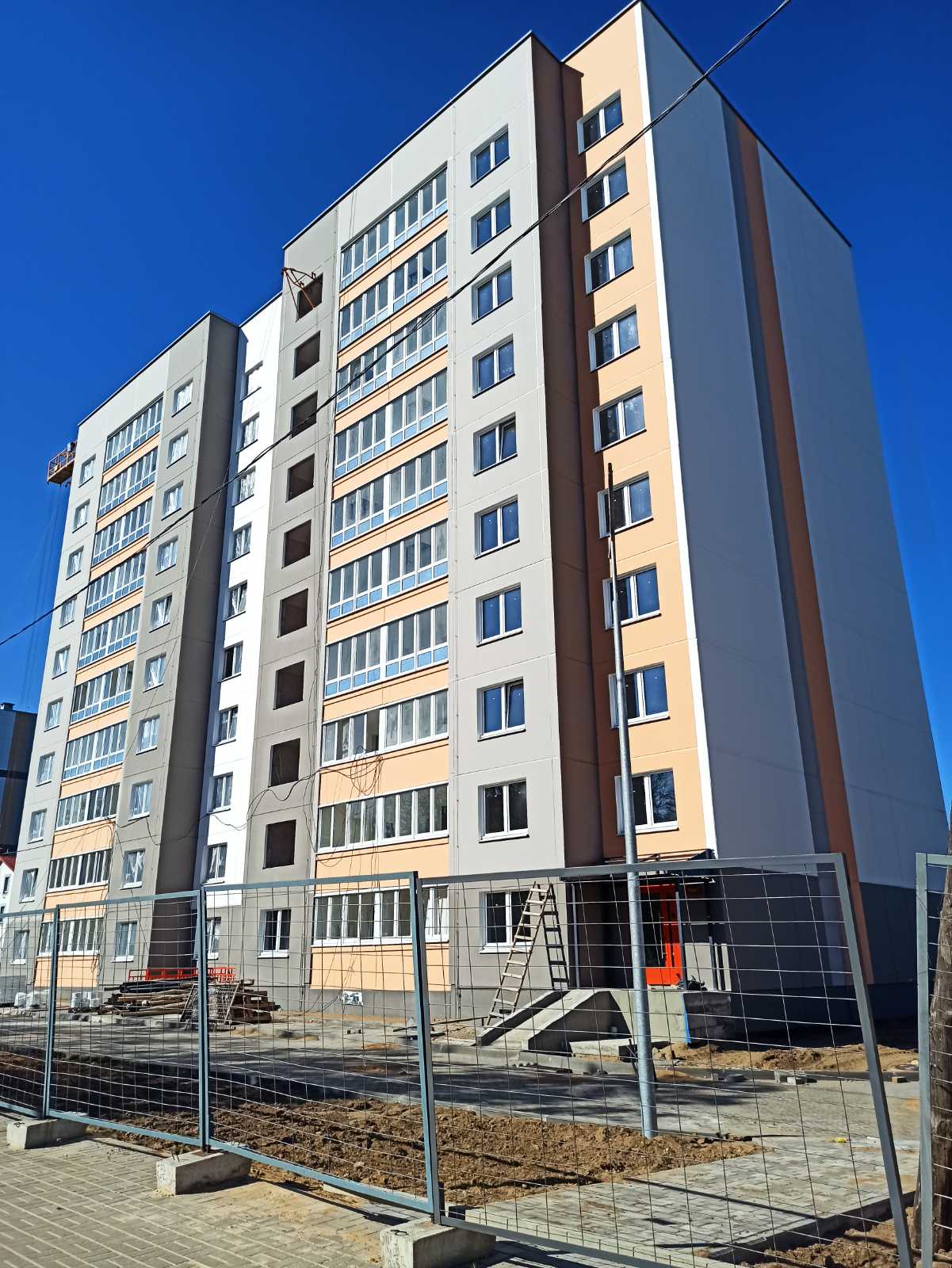

Объем выполненных строительно-монтажных работ составляет 30%.
Завершается монтаж стеновых панелей жилого дома. Ведутся работы на техническом этаже.
Планируемый ввод объекта в эксплуатацию – 4 квартал 2025 г.
Более подробную информацию о ходе строительства жилого дома можно получить:
отдел технического надзора № 3 – (017) 276-02-24.
